B30 · Egzamin zawodowy · październik 2013
oryginalny arkusz — cały PDF →

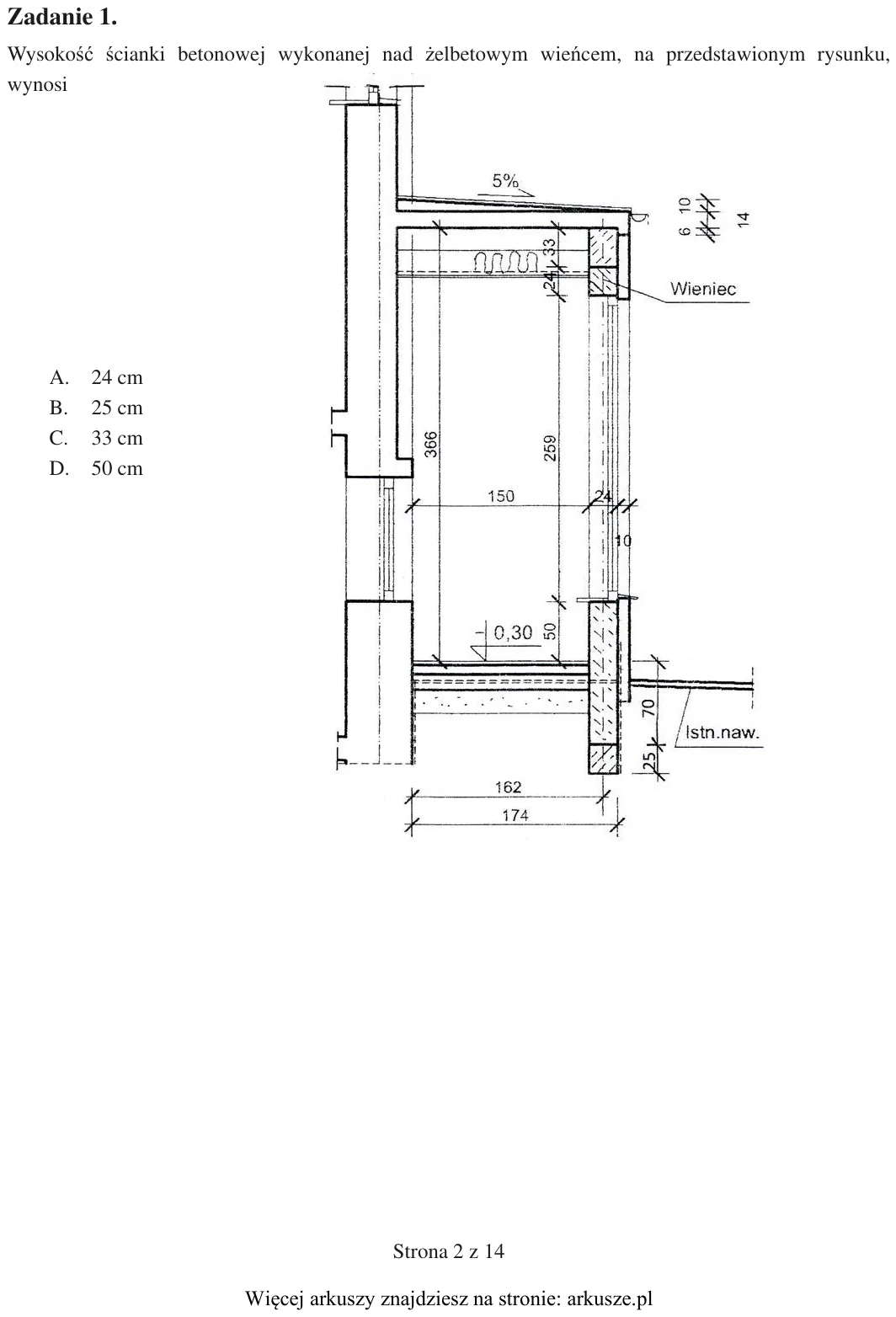

Zadanie 1. Wysokość ścianki betonowej wykonanej nad żelbetowym wieńcem, na przedstawionym rysunku, wynosi A. 24 cm B. 25 cm C. 33 cm D. 50 cm

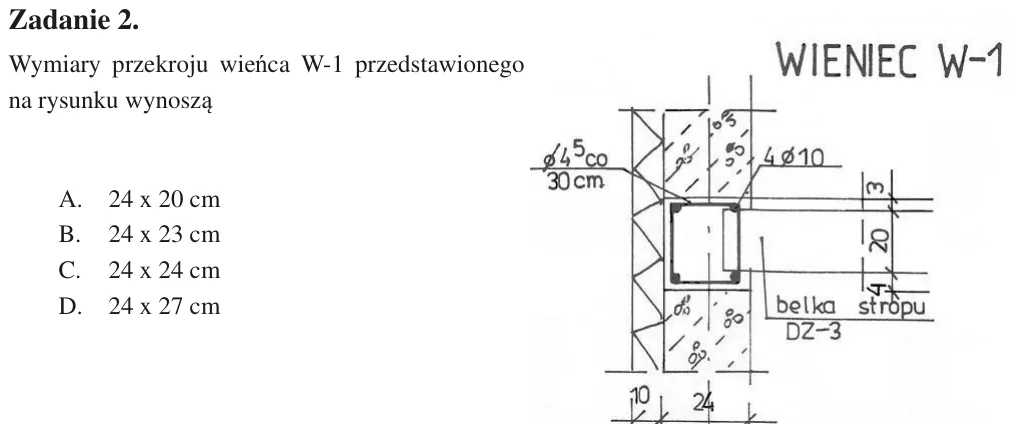

Zadanie 2. Wymiary przekroju wieńca W-1 przedstawionego na rysunku wynoszą A. 24 x 20 cm B. 24 x 23 cm C. 24 x 24 cm D. 24 x 27 cm

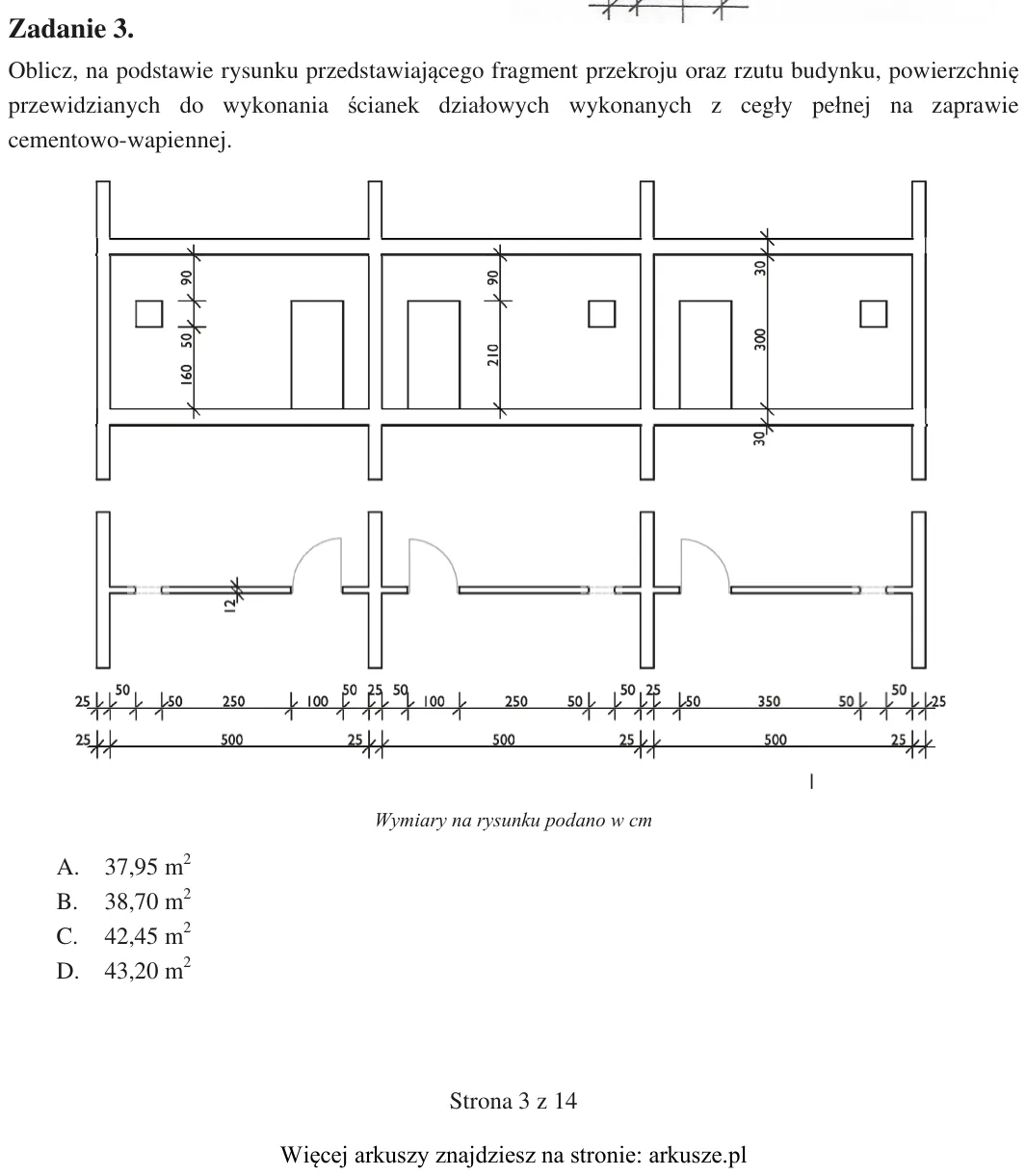

Zadanie 3. Oblicz, na podstawie rysunku przedstawiającego fragment przekroju oraz rzutu budynku , powierzchnię przewidzianych do wykonania ścianek działowych wykonanych z cegły pełnej na zaprawie cementowo-wapiennej. Wym

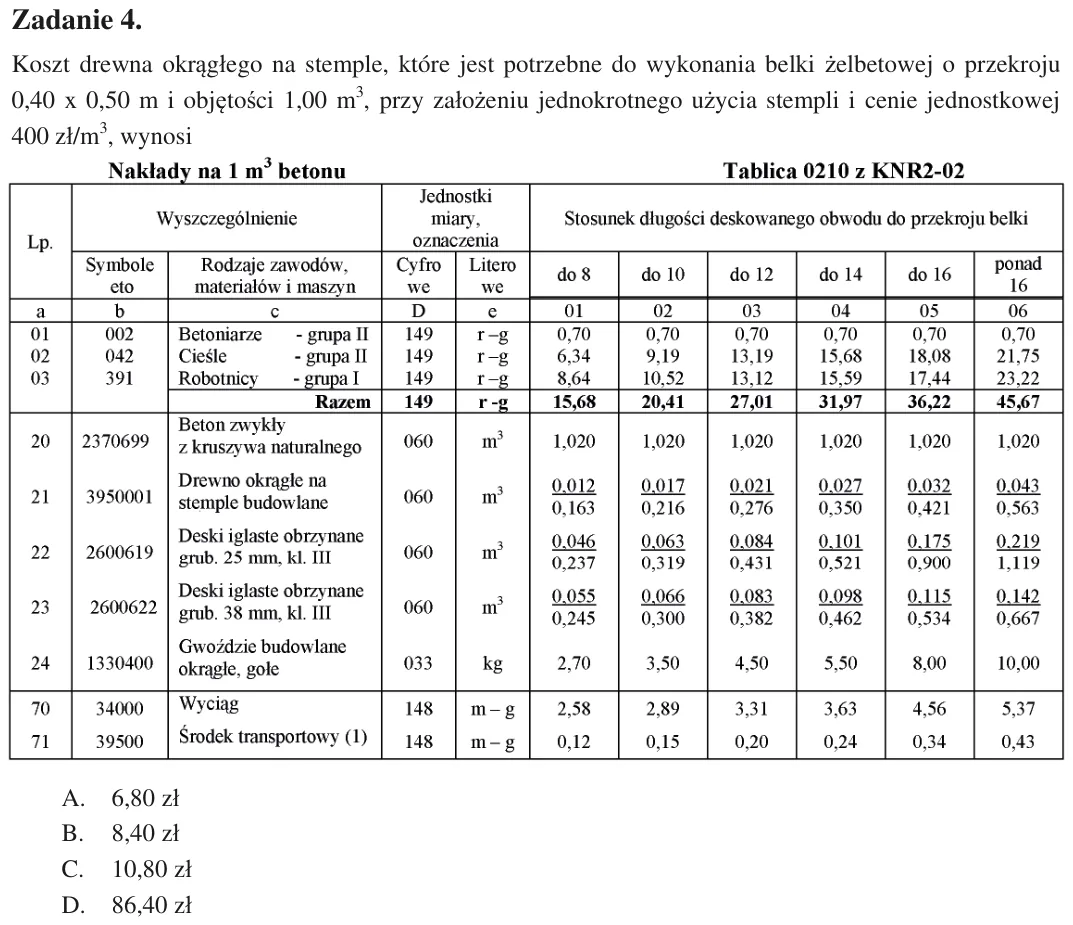

Zadanie 4. Koszt drewna okrągłego na stemple, które jest potrzebne do wykonania belki żelbetowej o przekroju 0,40 x 0,50 m i objętości 1,00 m3, przy założeniu jednokrotnego użycia stempli i cenie jednostkowej 400 zł/m3,

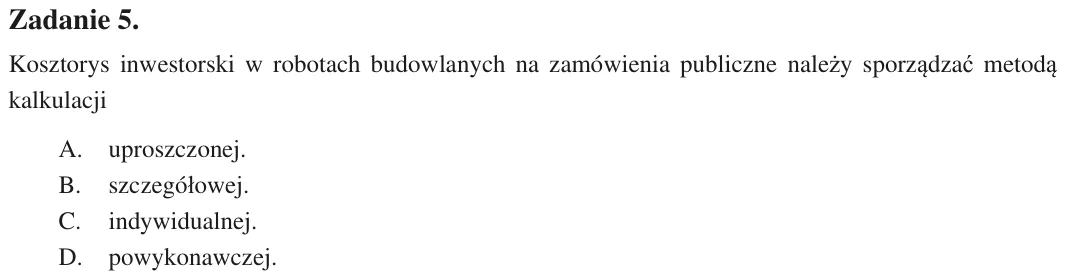

Zadanie 5. Kosztorys inwestorski w robotach budowlanych na zamówienia publiczne należy sporządzać metodą kalkulacji A. uproszczonej. B. szczegółowej. C. indywidualnej. D. powykonawczej.

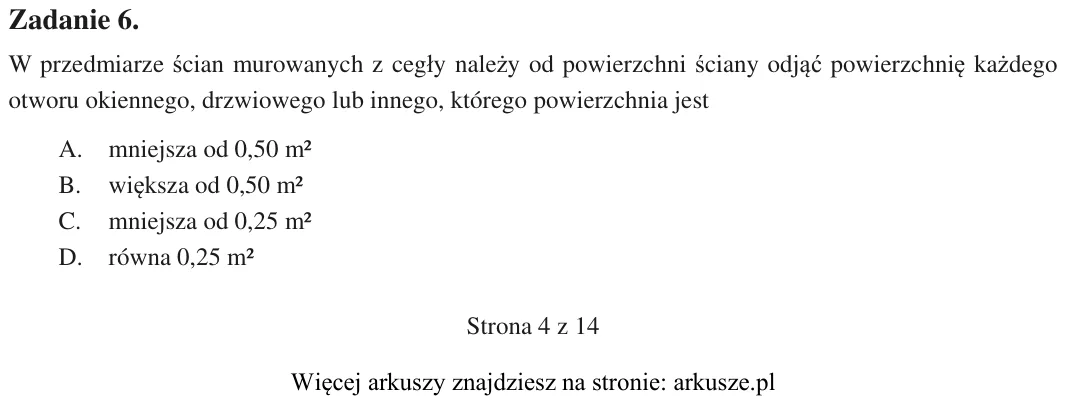

Zadanie 6. W przedmiarze ścian murowanych z cegły należy od powierzchni ściany odjąć powierzchnię każdego otworu okiennego, drzwiowego lub innego, którego powierzchnia jest A. mniejsza od 0,50 m² B. większa od 0,50 m² C.

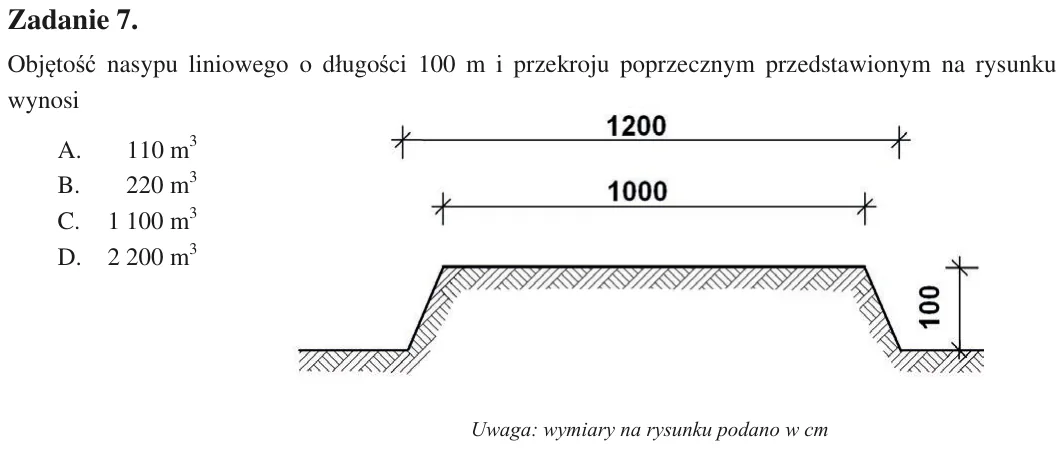

Zadanie 7. Objętość nasypu liniowego o długości 100 m i przekroju poprzecznym przedstawionym na rysunku wynosi A. 110 m3 B. 220 m3 C. 1 100 m3 D. 2 200 m3 Uwaga: wymiary na rysunku podano w cm

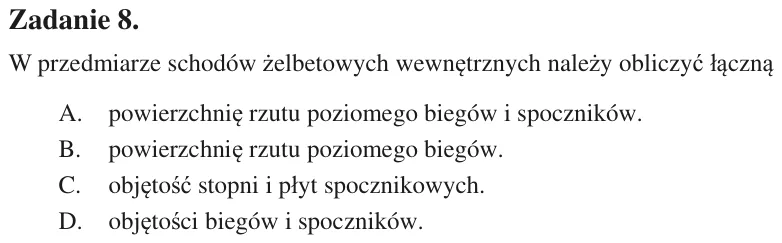

Zadanie 8. W przedmiarze schodów żelbetowych wewnętrznych należy obliczyć łączną A. powierzchnię rzutu poziomego biegów i spoczników. B. powierzchnię rzutu poziomego biegów. C. objętość stopni i płyt spocznikowych. D. ob

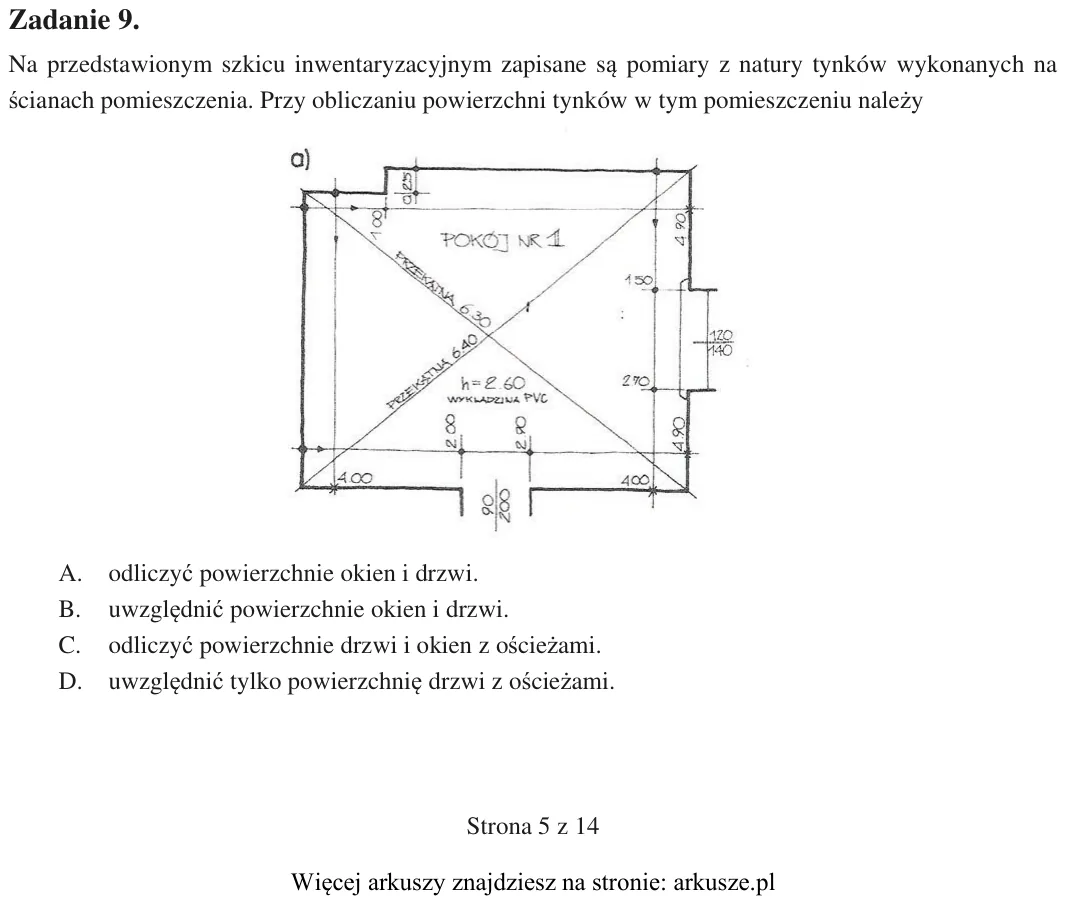

Zadanie 9. Na przedstawionym szkicu inwentaryzacyjnym zapisane są pomiary z natury tynków wykonanych na ścianach pomieszczenia. Przy obliczaniu powierzchni tynków w tym pomieszczeniu należy A. odliczyć powierzchnie okien

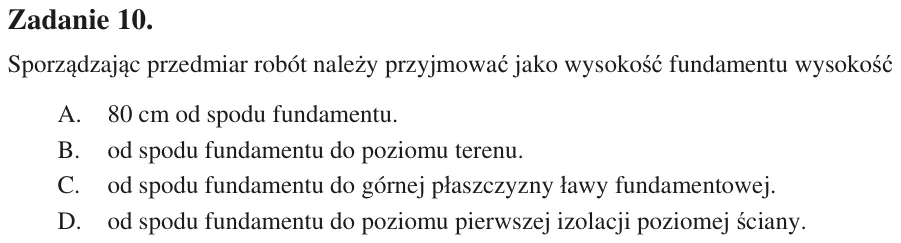

Zadanie 10. Sporządzając przedmiar robót należy przyjmować jako wysokość fundamentu wysokość A. 80 cm od spodu fundamentu. B. od spodu fundamentu do poziomu terenu. C. od spodu fundamentu do górnej płaszczyzny ławy funda

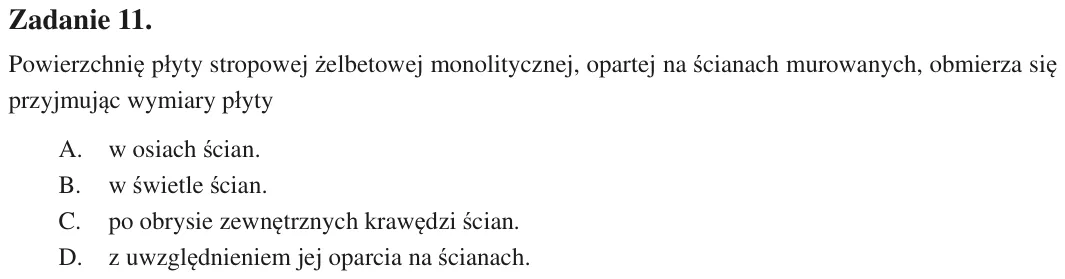

Zadanie 11. Powierzchnię płyty stropowej żelbetowej monolitycznej, opartej na ścianach murowanych, obmierza się przyjmując wymiary płyty A. w osiach ścian. B. w świetle ścian. C. po obrysie zewnętrznych krawędzi ścian. D

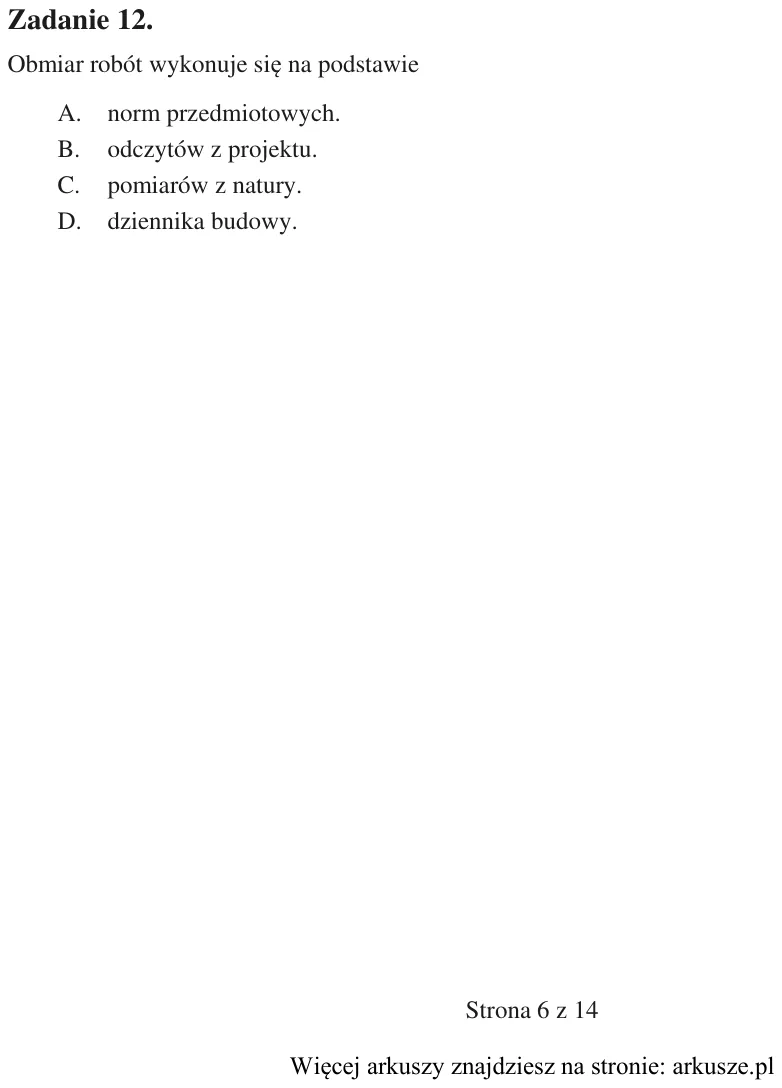

Zadanie 12. Obmiar robót wykonuje się na podstawie A. norm przedmiotowych. B. odczytów z projektu. C. pomiarów z natury. D. dziennika budowy.

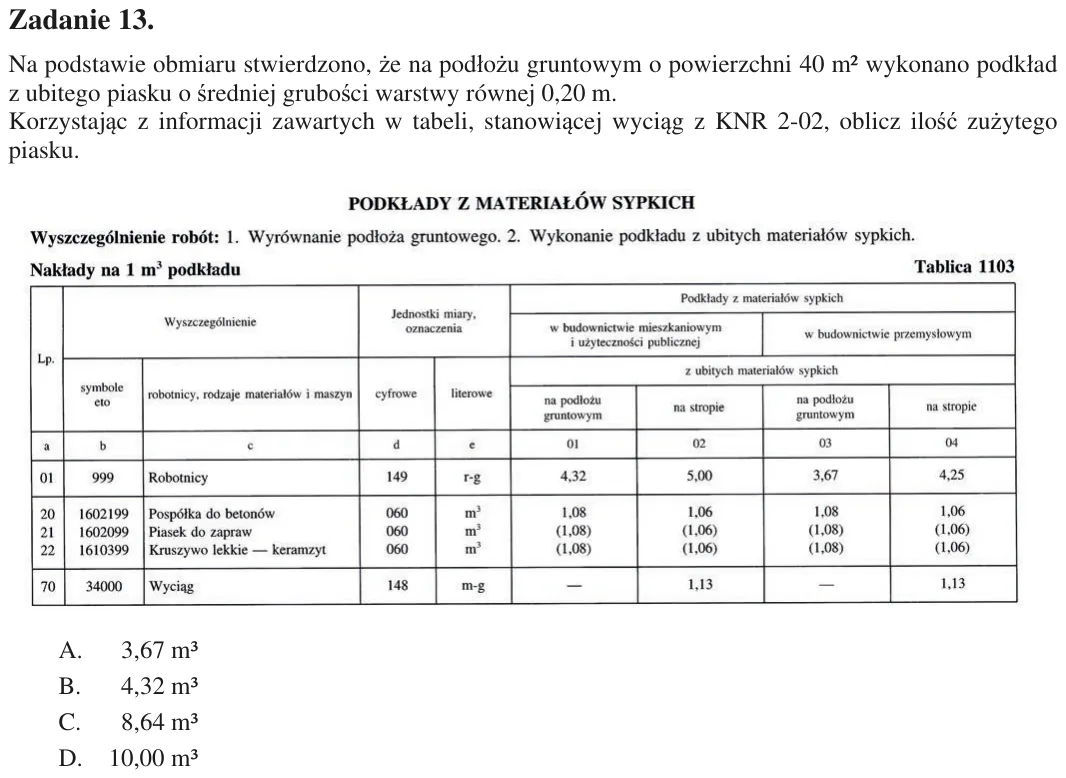

Zadanie 13. Na podstawie obmiaru stwierdzono, że na podłożu gruntowym o powierzchni 40 m² wykonano podkład z ubitego piasku o średniej grubości warstwy równej 0,20 m. Korzystając z informacji zawartych w tabeli, stanowią

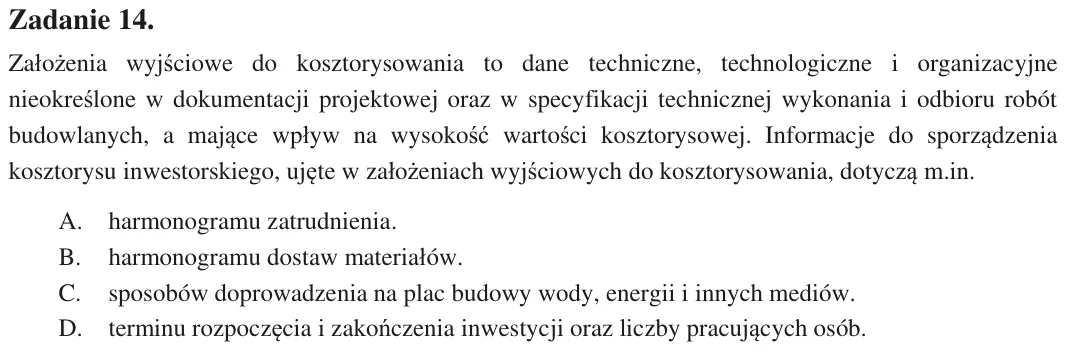

Zadanie 14. Założenia wyjściowe do kosztorysowania to dane techniczne, technologiczne i organizacyjne nieokreślone w dokumentacji projektowej oraz w specyfikacji technicznej wykonania i odbioru robót budowlanych, a mając

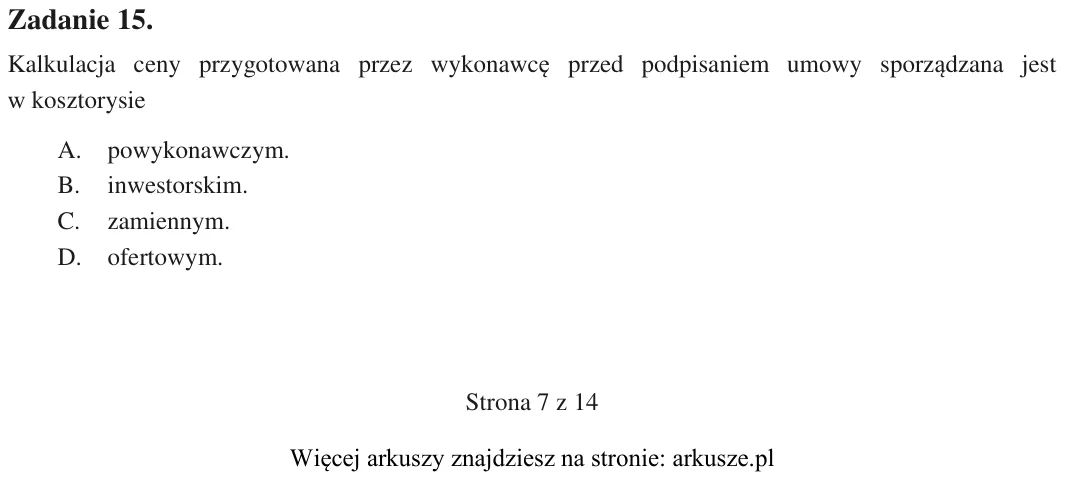

Zadanie 15. Kalkulacja ceny przygotowana przez wykonawcę przed podpisaniem umowy sporządzana jest w kosztorysie A. powykonawczym. B. inwestorskim. C. zamiennym. D. ofertowym.

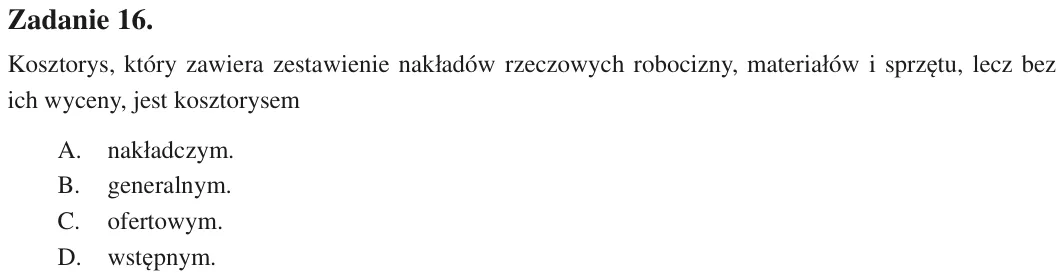

Zadanie 16. Kosztorys, który zawiera zestawienie nakładów rzeczowych robocizny, materiałów i sprzętu, lecz bez ich wyceny, jest kosztorysem A. nakładczym. B. generalnym. C. ofertowym. D. wstępnym.

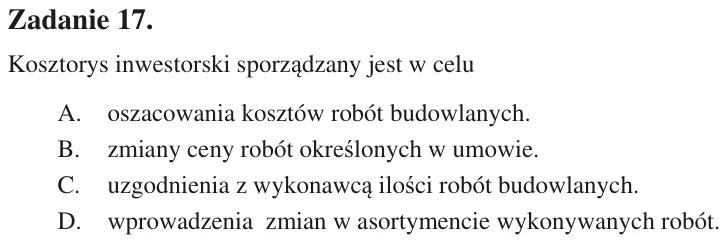

Zadanie 17. Kosztorys inwestorski sporządzany jest w celu A. oszacowania kosztów robót budowlanych. B. zmiany ceny robót określonych w umowie. C. uzgodnienia z wykonawcą ilości robót budowlanych. D. wprowadzenia zmian w

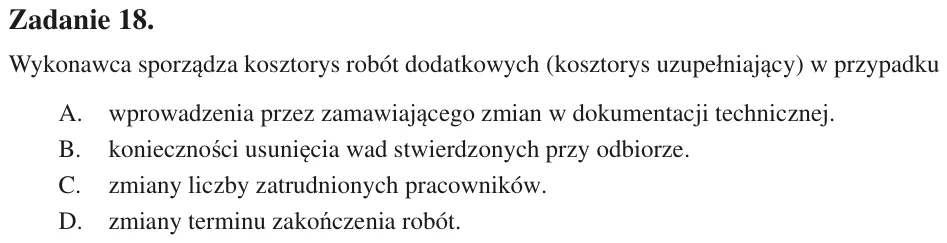

Zadanie 18. Wykonawca sporządza kosztorys robót dodatkowych (kosztorys uzupełniający) w przypadku A. wprowadzenia przez zamawiającego zmian w dokumentacji technicznej. B. konieczności usunięcia wad stwierdzonych przy odb

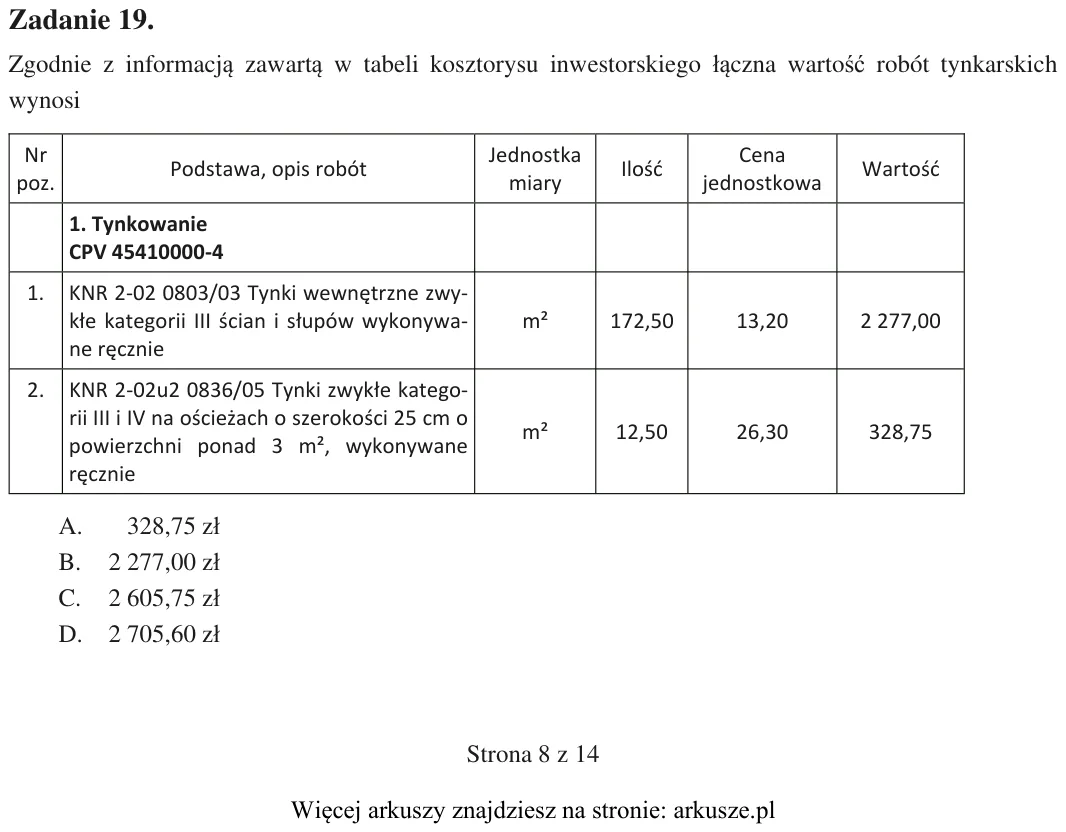

Zadanie 19. Zgodnie z informacją zawartą w tabeli kosztorysu inwestorskiego łączna wartość robót tynkarskich wynosi A. 328,75 zł B. 2 277,00 zł C. 2 605,75 zł D. 2 705,60 zł Nr poz. Podstawa, opis robót Jednostka miary I

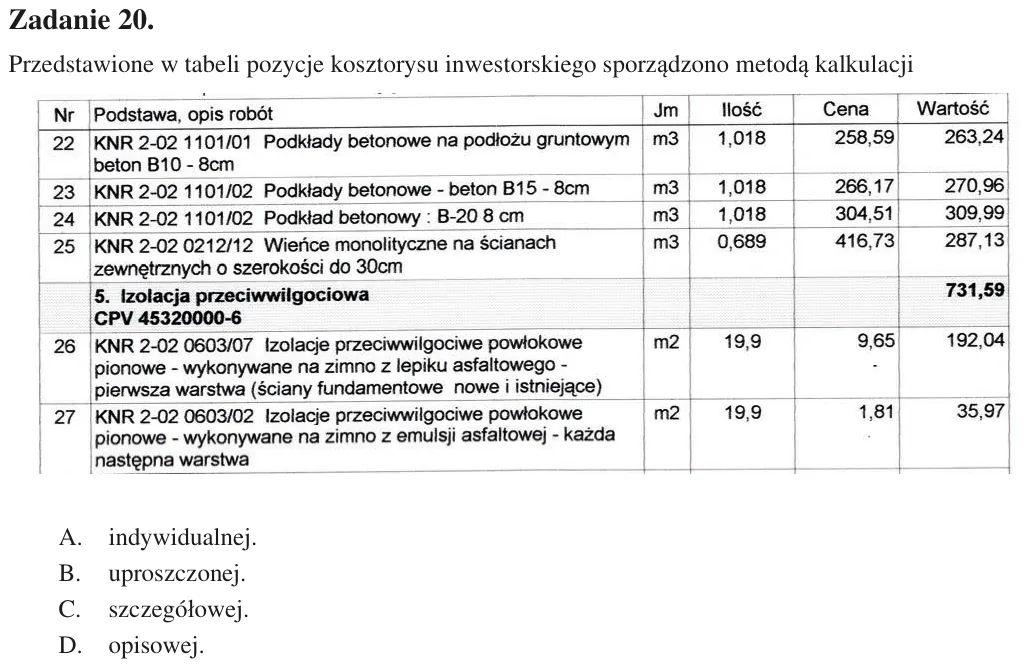

Zadanie 20. Przedstawione w tabeli pozycje kosztorysu inwestorskiego sporządzono metodą kalkulacji A. indywidualnej. B. uproszczonej. C. szczegółowej. D. opisowej.

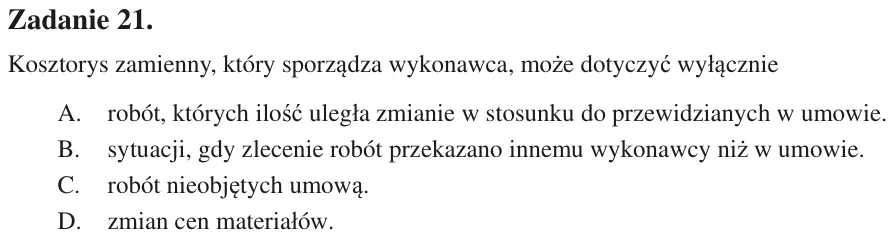

Zadanie 21. Kosztorys zamienny, który sporządza wykonawca, może dotyczyć wyłącznie A. robót, których ilość uległa zmianie w stosunku do przewidzianych w umowie. B. sytuacji, gdy zlecenie robót przekazano innemu wykonawcy

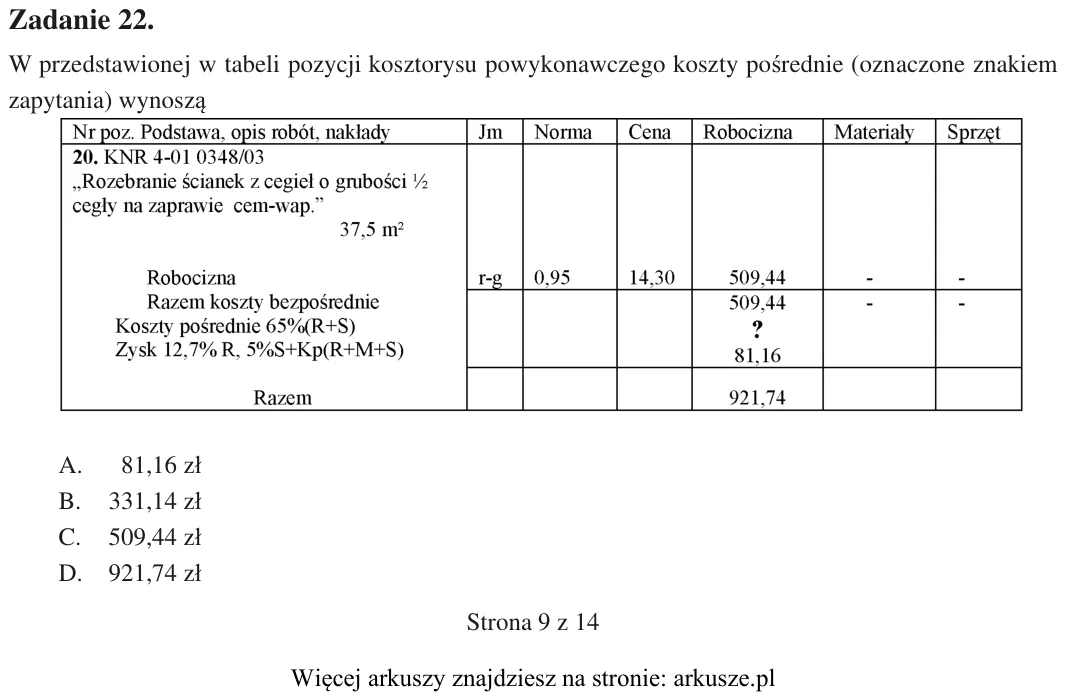

Zadanie 22. W przedstawionej w tabeli pozycji kosztorysu powykonawczego koszty pośrednie (oznaczone znakiem zapytania) wynoszą A. 81,16 zł B. 331,14 zł C. 509,44 zł D. 921,74 zł

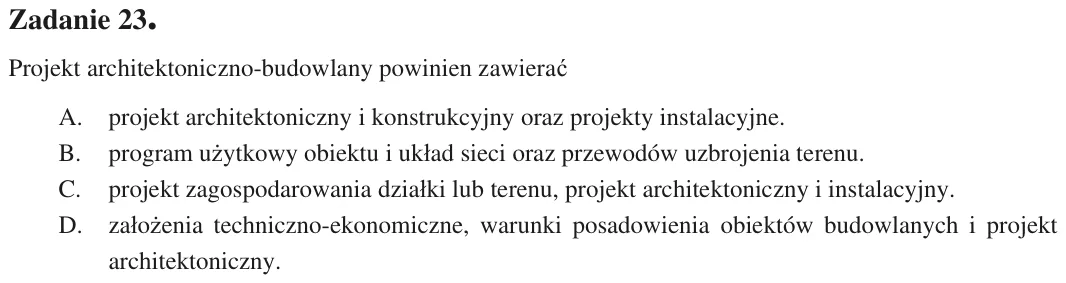

Zadanie 23. Projekt architektoniczno-budowlany powinien zawierać A. projekt architektoniczny i konstrukcyjny oraz projekty instalacyjne. B. program użytkowy obiektu i układ sieci oraz przewodów uzbrojenia terenu. C. proj

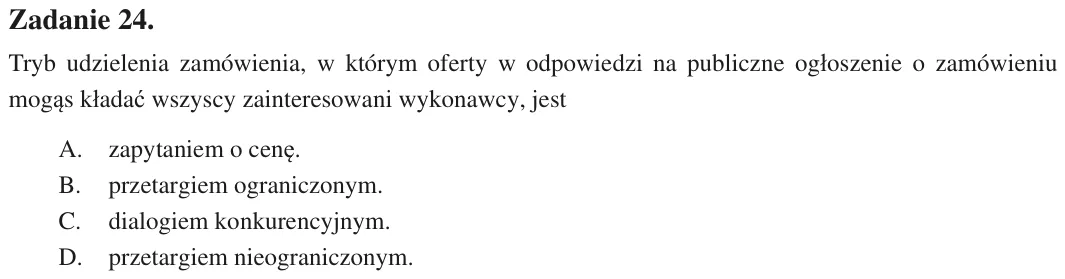

Zadanie 24. Tryb udzielenia zamówienia, w którym oferty w odpowiedzi na publiczne ogłoszenie o zamówieniu mogą s kładać wszyscy zainteresowani wykonawcy, jest A. zapytaniem o cenę. B. przetargiem ograniczonym. C. dialogi

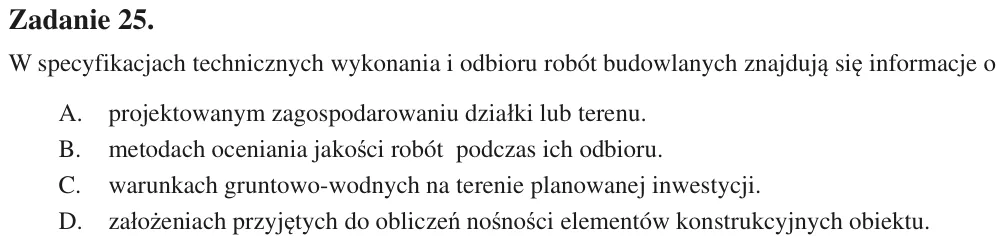

Zadanie 25. W specyfikacjach technicznych wykonania i odbioru robót budowlanych znajdują się informacje o A. projektowanym zagospodarowaniu działki lub terenu. B. metodach oceniania jakości robót podczas ich odbioru. C.

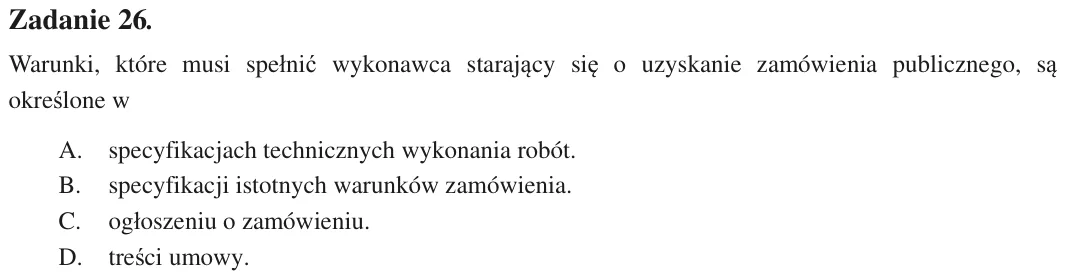

Zadanie 26. Warunki, które musi spełnić wykonawca starający się o uzyskanie zamówienia publicznego, są określone w A. specyfikacjach technicznych wykonania robót. B. specyfikacji istotnych warunków zamówienia. C. ogłosze

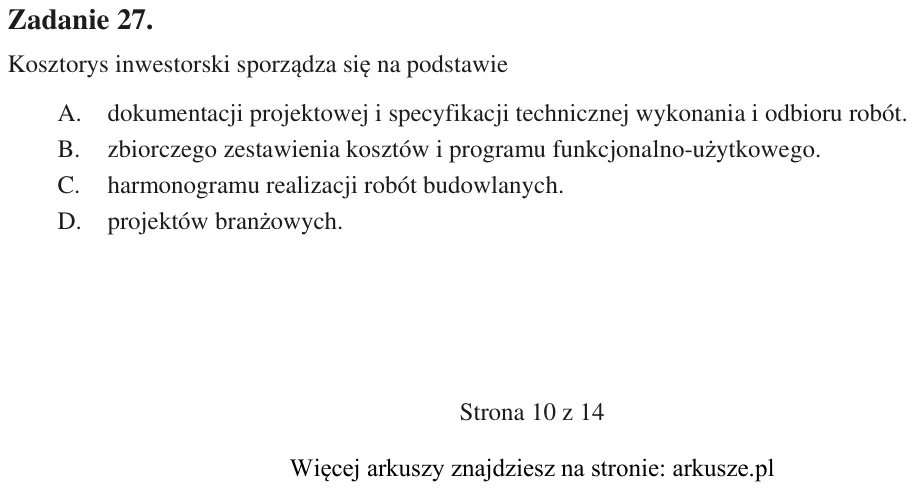

Zadanie 27. Kosztorys inwestorski sporządza się na podstawie A. dokumentacji projektowej i specyfikacji technicznej wykonania i odbioru robót. B. zbiorczego zestawienia kosztów i programu funkcjonalno-użytkowego. C. harm

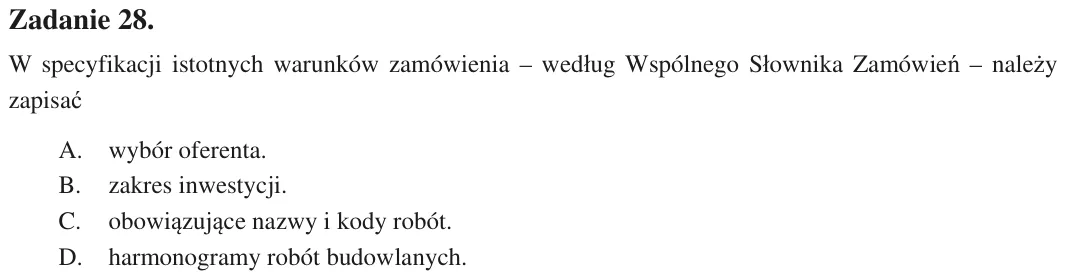

Zadanie 28. W specyfikacji istotnych warunków zamówienia - według Wspólnego Słownika Zamówień - należy zapisać A. wybór oferenta. B. zakres inwestycji. C. obowiązujące nazwy i kody robót. D. harmonogramy robót budowlanyc

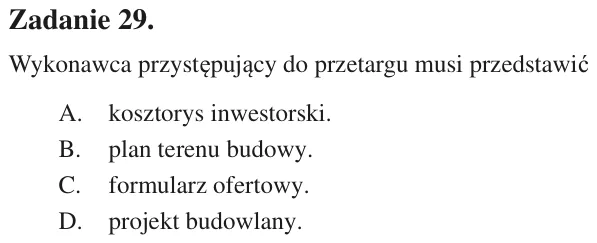

Zadanie 29. Wykonawca przystępujący do przetargu musi przedstawić A. kosztorys inwestorski. B. plan terenu budowy. C. formularz ofertowy. D. projekt budowlany.

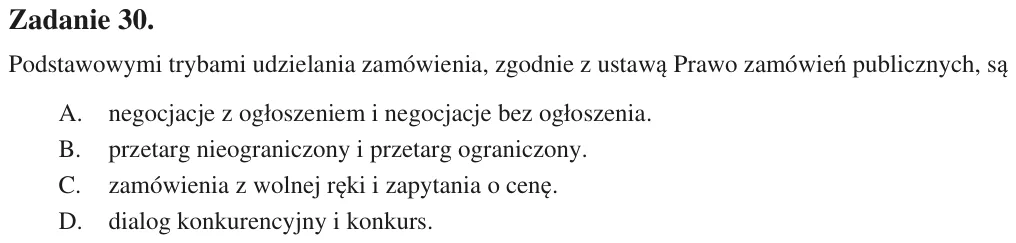

Zadanie 30. Podstawowymi trybami udzielania zamówienia, zgodnie z ustawą Prawo zamówień publicznych, są A. negocjacje z ogłoszeniem i negocjacje bez ogłoszenia. B. przetarg nieograniczony i przetarg ograniczony. C. zamów

Zadanie 31. „Opis sposobu obliczenia ceny zamówienia”, znajdujący się w specyfikacji istotnych warunków zamówienia, zawiera wytyczne dla przygotowujących ofertę, które dotyczą A. terminów wykonania robót. B. terminów roz

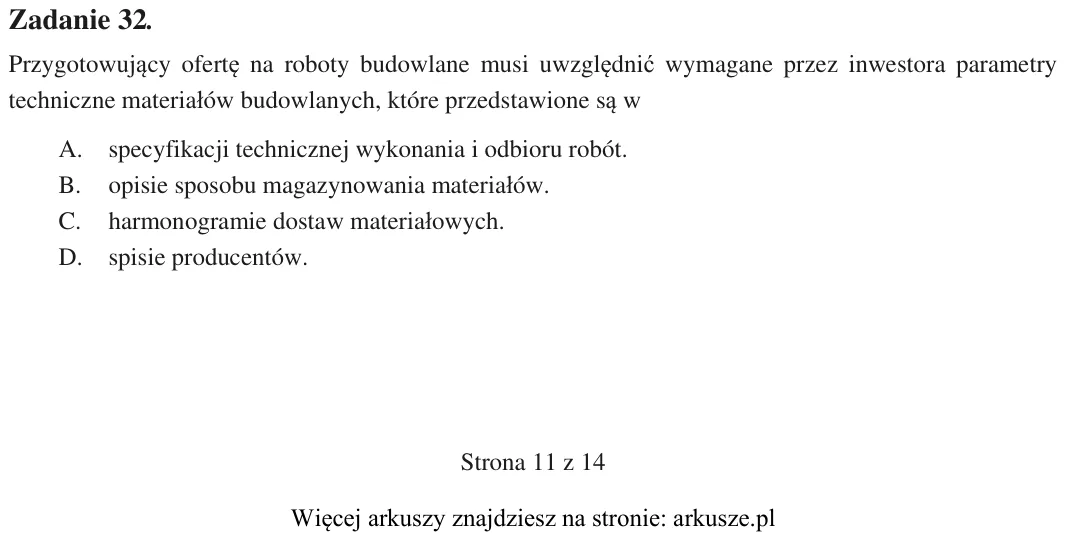

Zadanie 32. Przygotowujący ofertę na roboty budowlane musi uwzględnić wymagane przez inwestora parametry techniczne materiałów budowlanych, które przedstawione są w A. specyfikacji technicznej wykonania i odbioru robót.

Zadanie 33. Wykonawca przystępujący do przetargu w zamówieniach publicznych podaje cenę ofertową obliczoną w oparciu o opracowany przez siebie A. plan robót. B. plan zysków. C. kosztorys ofertowy. D. kosztorys powykonawc

Zadanie 34. W cenie ofertowej w zamówieniach publicznych, koszty pośrednie oblicza się jako iloczyn wskaźnika procentowego i sumy kosztów bezpośrednich A. robocizny i sprzętu. B. sprzętu i materiałów. C. materiałów i kos

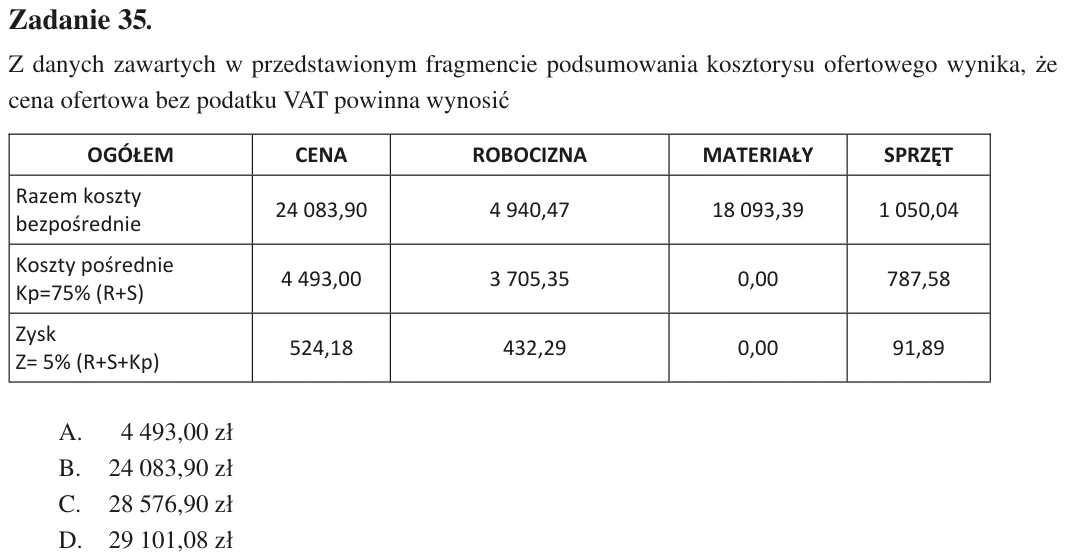

Zadanie 35. Z danych zawartych w przedstawionym fragmencie podsumowania kosztorysu ofertowego wynika, że cena ofertowa bez podatku VAT powinna wynosić A. 4 493,00 zł B. 24 083,90 zł C. 28 576,90 zł D. 29 101,08 zł

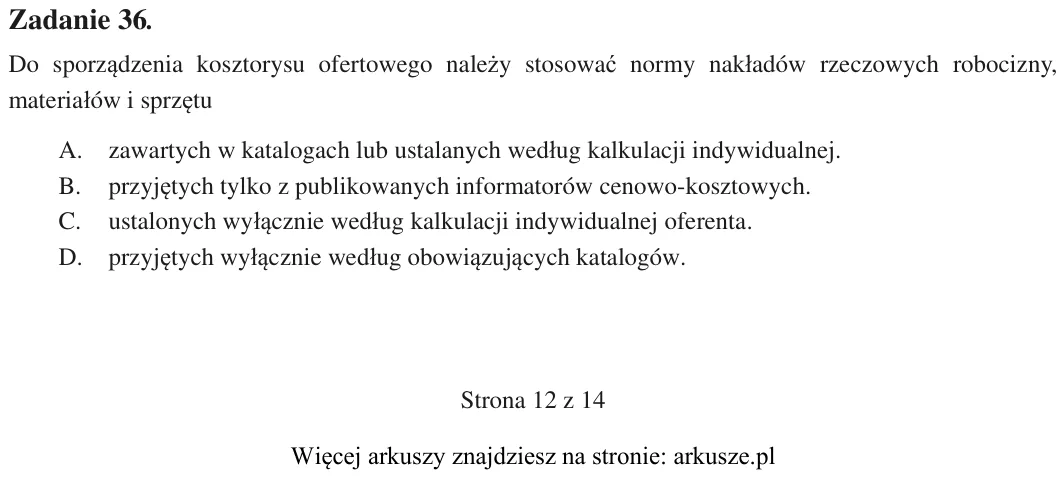

Zadanie 36. Do sporządzenia kosztorysu ofertowego należy stosować normy nakładów rzeczowych robocizny, materiałów i sprzętu A. zawartych w katalogach lub ustalanych według kalkulacji indywidualnej. B. przyjętych tylko z

Zadanie 37. Minimalna liczba osób, które wchodzą w skład komisji przetargowej, wynosi A. 2. B. 3. C. 4. D. 5.

Zadanie 38. W zamówieniach publicznych zamawiający może żądać od wykonawcy wpłacenia „zabezpieczenia należytego wykonania umowy”. Jego wysokość ustala się w stosunku procentowym do ceny całkowitej podanej w ofercie na po

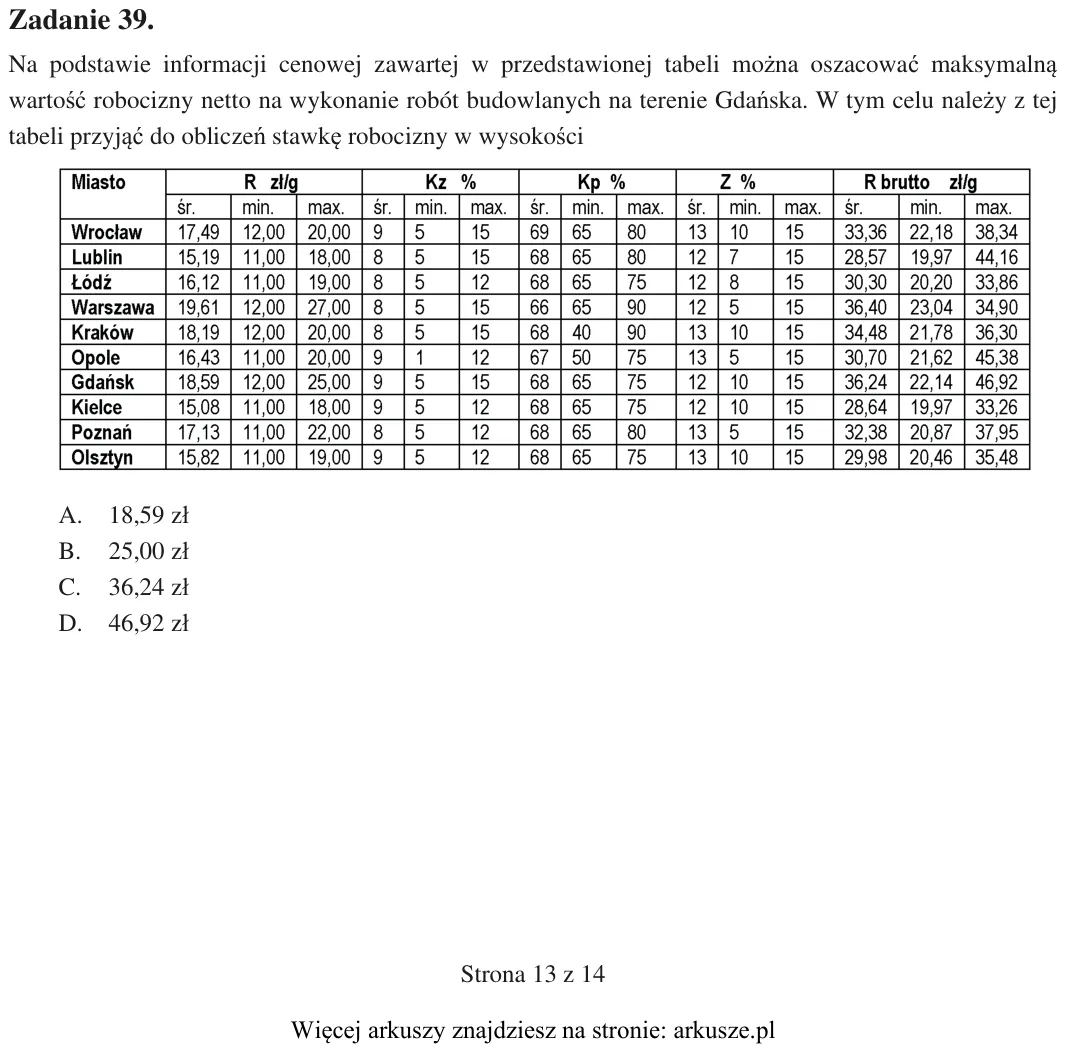

Zadanie 39. Na podstawie informacji cenowej zawartej w przedstawionej tabeli można oszacować maksymalną wartość robocizny netto na wykonanie robót budowlanych na terenie Gdańska. W tym celu należy z tej tabeli przyjąć do

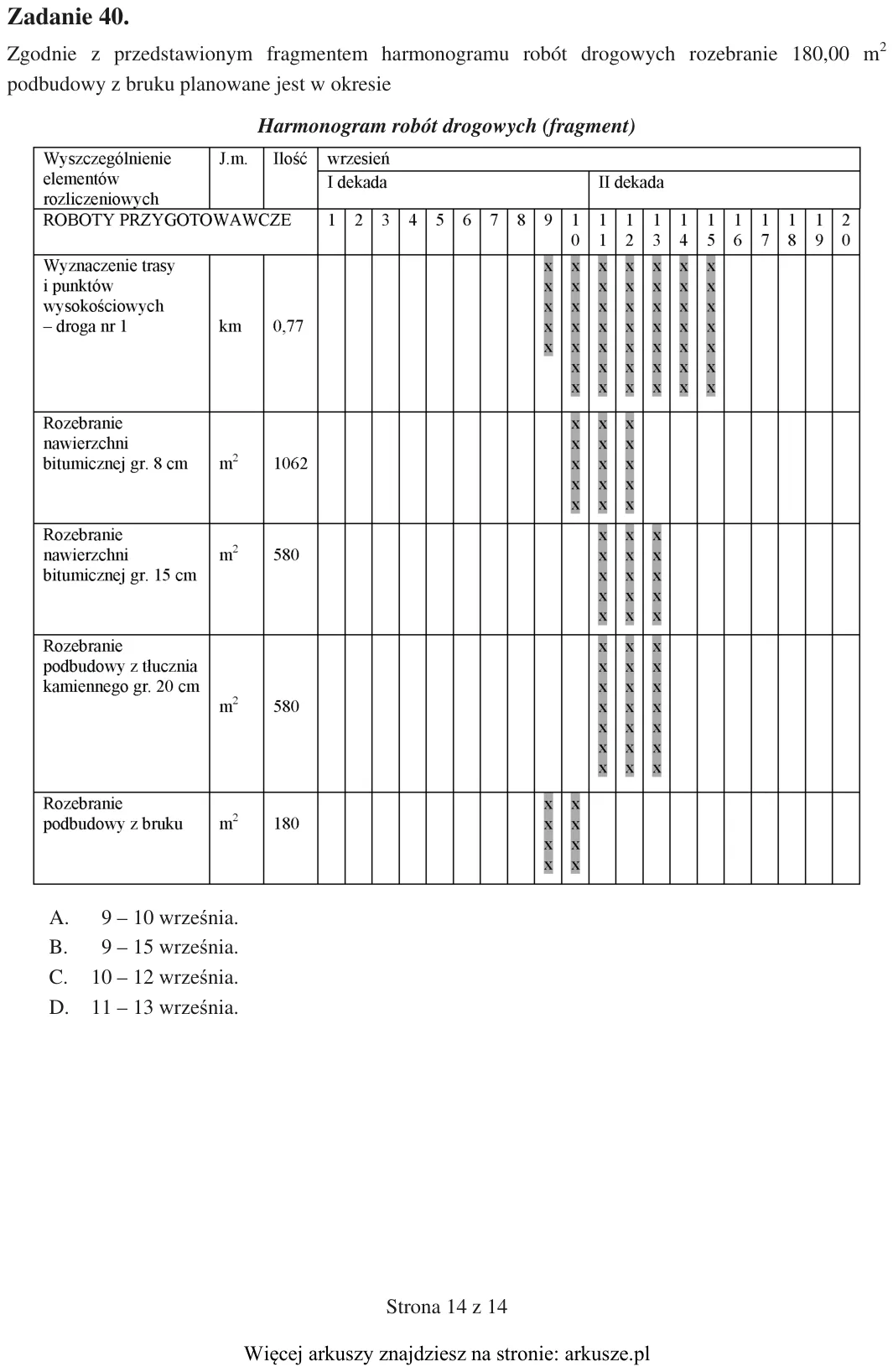

Zadanie 40. Zgodnie z przedstawionym fragmentem harmonogramu robót drogowych rozebranie 180,00 m2 podbudowy z bruku planowane jest w okresie Harmonogram robót drogowych (fragment) A. 9 - 10 września. B. 9 - 15 września.
