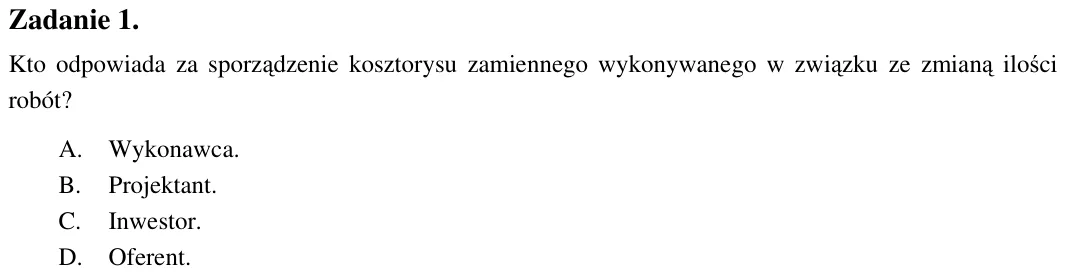

Zadanie 1. Kto odpowiada za sporządzenie kosztorysu zamiennego wykonywanego w związku ze zmianą ilości robót? A. Wykonawca. B. Projektant. C. Inwestor. D. Oferent.

Zadanie 2. Kosztorys ofertowy należy sporządzić w celu A. określenia wartości zamówienia. B. zestawienia nakładów rzeczowych. C. uzgodnienia ceny robót budowlanych. D. ustalenia rzeczywistego zakresu robót.

Zadanie 3. Kosztorys wskaźnikowy należy sporządzać metodą A. szczegółową. B. uproszczoną. C. całkowitą. D. globalną.

Zadanie 4. Który z wymienionych kosztorysów nie jest kosztorysem szczegółowym? A. Powykonawczy. B. Inwestorski. C. Generalny. D. Ofertowy.

Zadanie 5. Przedmiar robót wykonywany jest na podstawie A. pomiarów z natury. B. dokumentacji projektowej. C. cenników materiałów i usług. D. danych wyjściowych do kosztorysowania.

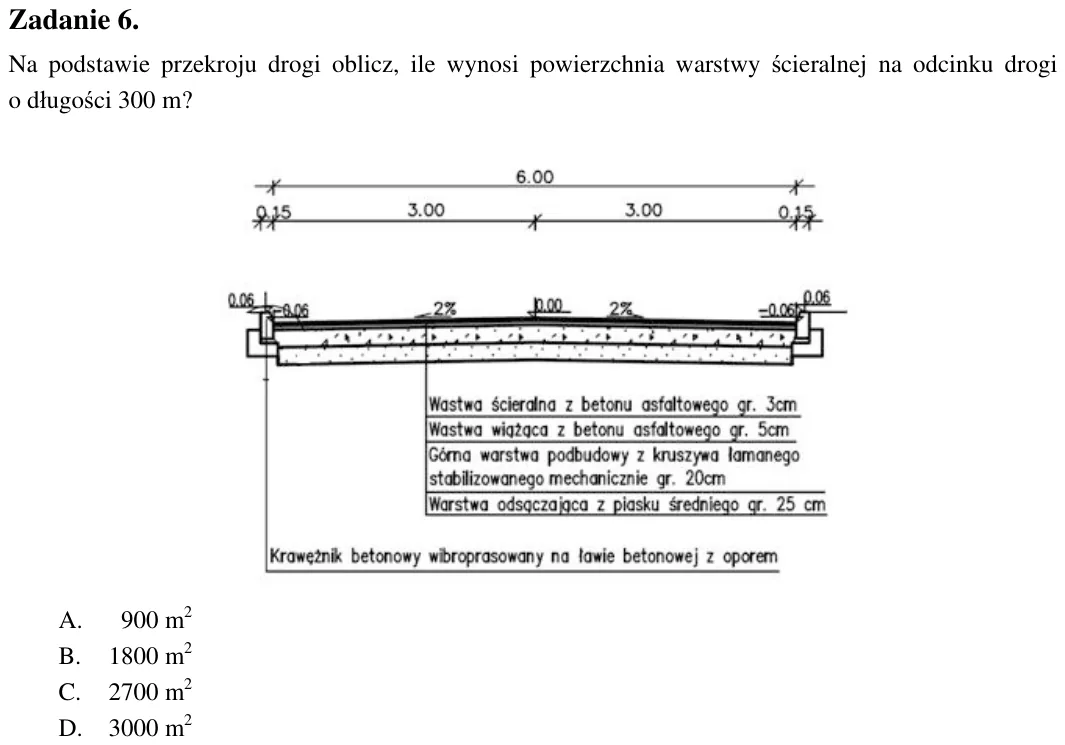

Zadanie 6. Na podstawie przekroju drogi oblicz, ile wynosi powierzchnia warstwy ścieralnej na odcinku drogi o długości 300 m? A. 900 m2 B. 1800 m2 C. 2700 m2 D. 3000 m2

Zadanie 7. Norma nakładów pracy dotyczy A. robocizny. B. pracy maszyn. C. ilości materiałów. D. ceny kosztorysowej.

Zadanie 8. Katalog nakładów rzeczowych nie zawiera A. zakresu stosowania katalogu. B. ceny kosztorysowej robocizny. C. warunków technicznych wykonania robót. D. założeń kalkulacyjnych dotyczących nakładów robocizny.

Zadanie 9. Z katalogu nakładów rzeczowych można odczytać A. ceny roboczogodziny. B. ceny maszynogodziny. C. normy jednostkowe nakładów. D. wielkości kosztów bezpośrednich.

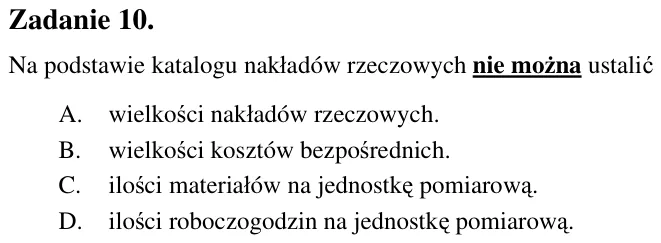

Zadanie 10. Na podstawie katalogu nakładów rzeczowych nie można ustalić A. wielkości nakładów rzeczowych. B. wielkości kosztów bezpośrednich. C. ilości materiałów na jednostkę pomiarową. D. ilości roboczogodzin na jednos

Zadanie 11. Zapis KNR 2-02 0201-01oznacza, że nakłady rzeczowe zostały przyjęte na podstawie tablicy numer A. 01 B. 02 C. 0201 D. 0202

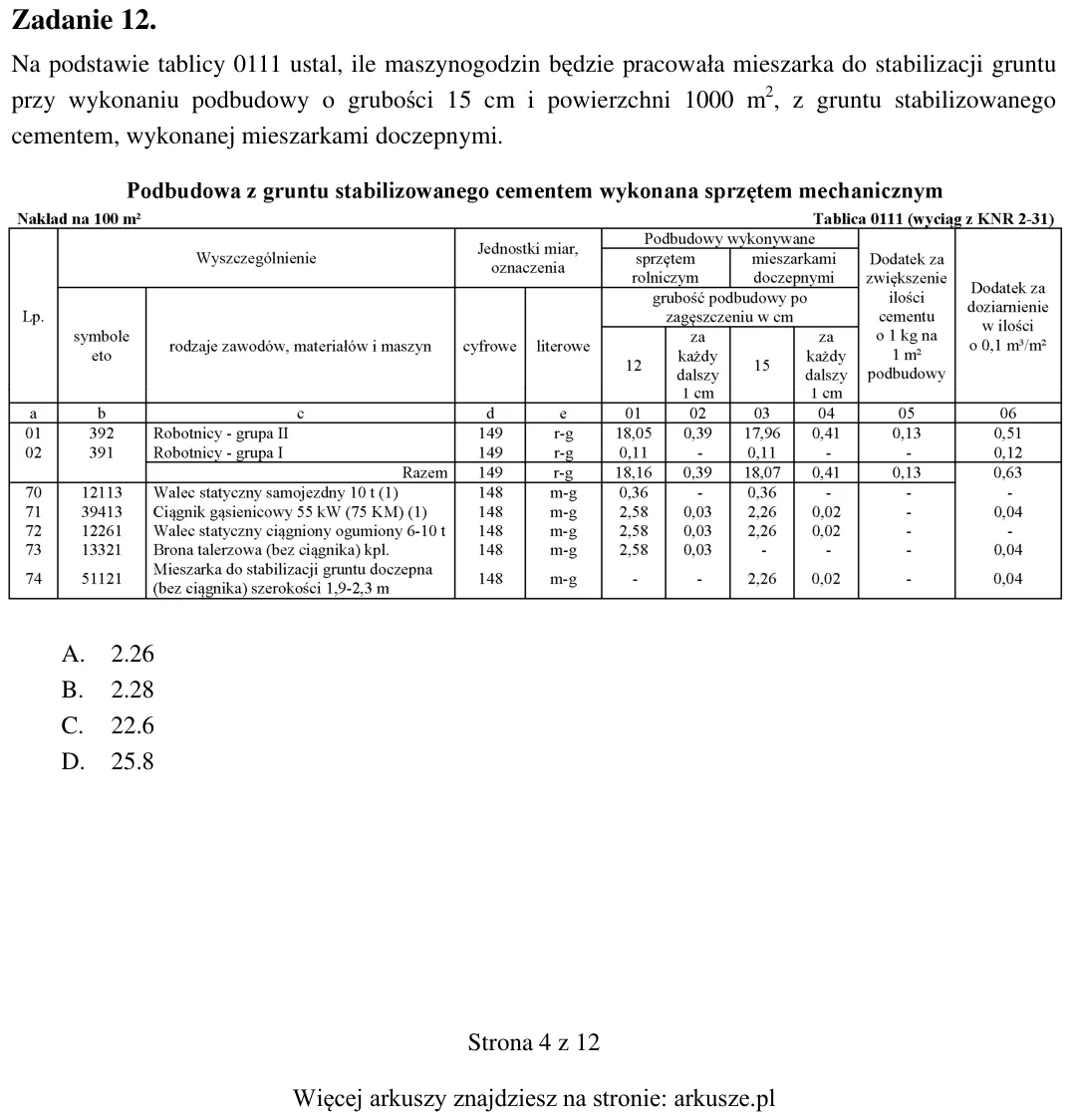

Zadanie 12. Na podstawie tablicy 0111 ustal, ile maszynogodzin będzie pracowała mieszarka do stabilizacji gruntu przy wykonaniu podbudowy o grubości 15 cm i powierzchni 1000 m2, z gruntu stabilizowanego cementem, wykonan

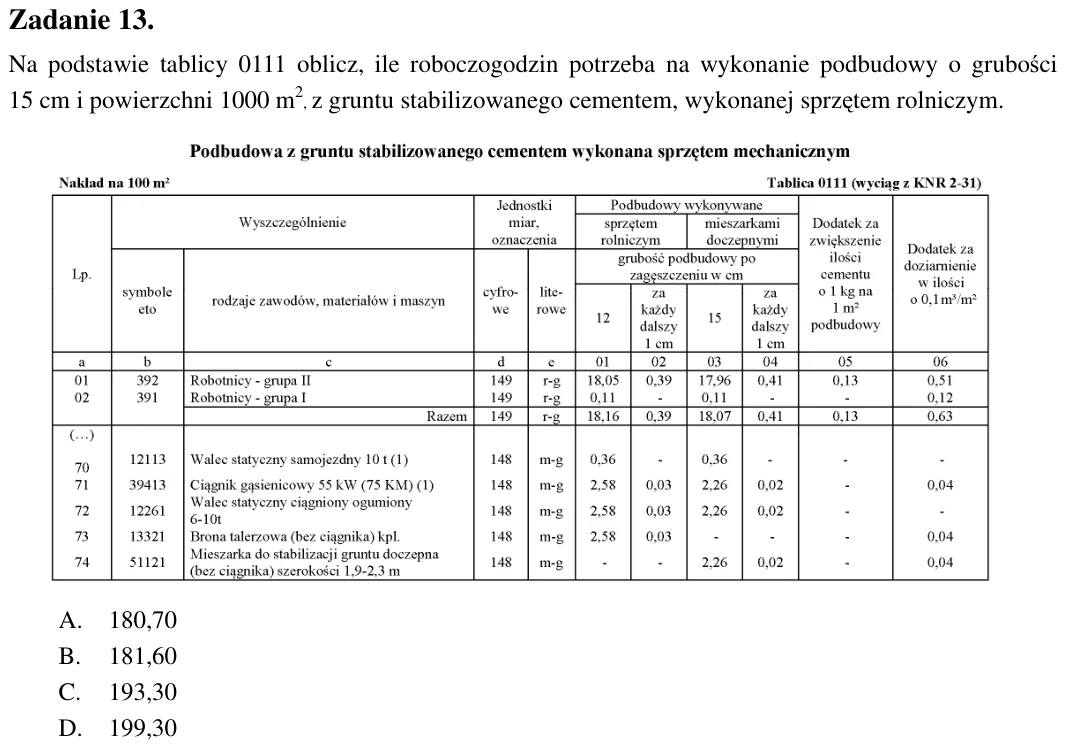

Zadanie 13. Na podstawie tablicy 0111 oblicz, ile roboczogodzin potrzeba na wykonanie podbudowy o grubości 15 cm i powierzchni 1000 m2, z gruntu stabilizowanego cementem, wykonanej sprzętem rolniczym. A. 180,70 B. 181,60

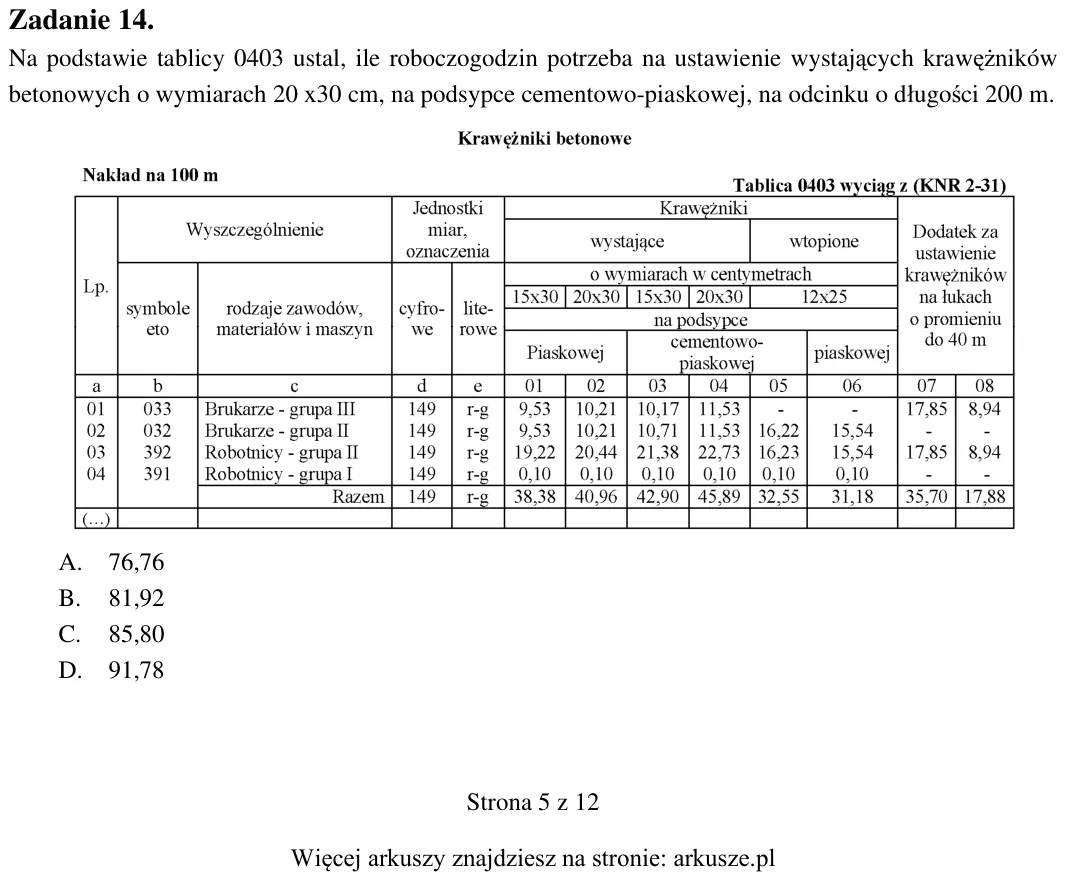

Zadanie 14. Na podstawie tablicy 0403 ustal, ile roboczogodzin potrzeba na ustawienie wystających krawężników betonowych o wymiarach 20 x30 cm, na podsypce cementowo-piaskowej, na odcinku o długości 200 m. A. 76,76 B. 81

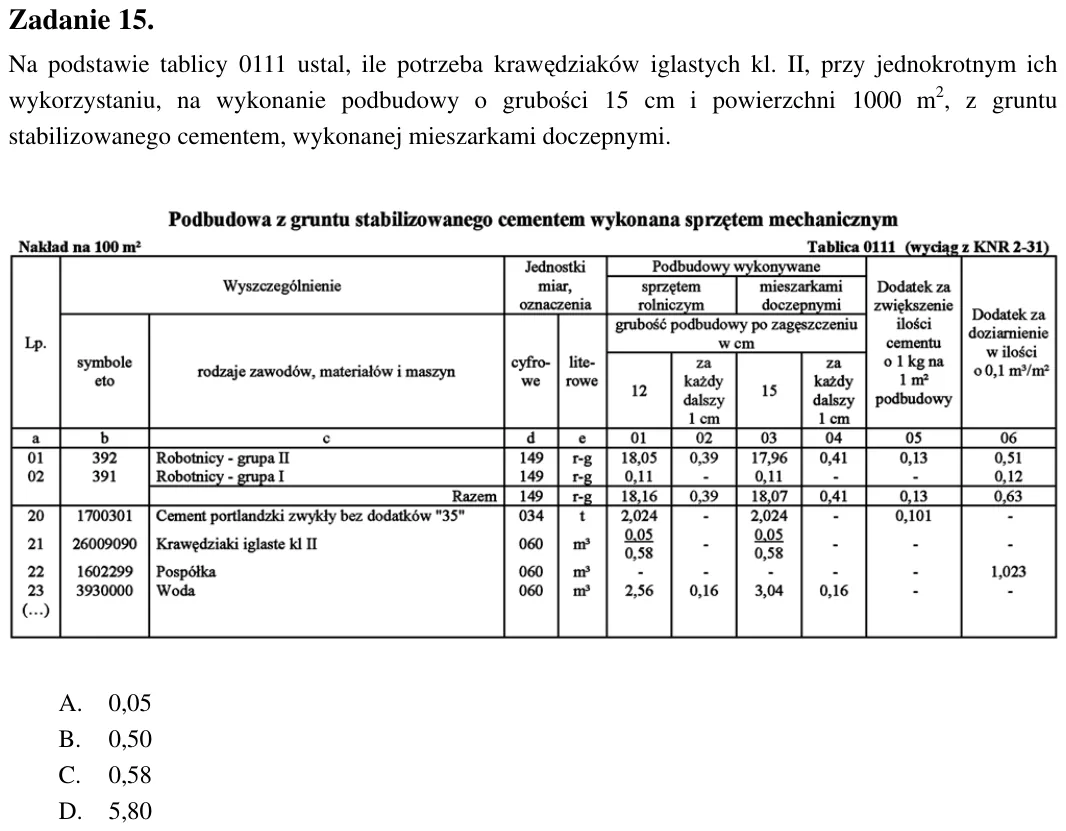

Zadanie 15. Na podstawie tablicy 0111 ustal, ile potrzeba krawędziaków iglastych kl. II, przy jednokrotnym ich wykorzystaniu, na wykonanie podbudowy o grubości 15 cm i powierzchni 1000 m2, z gruntu stabilizowanego cement

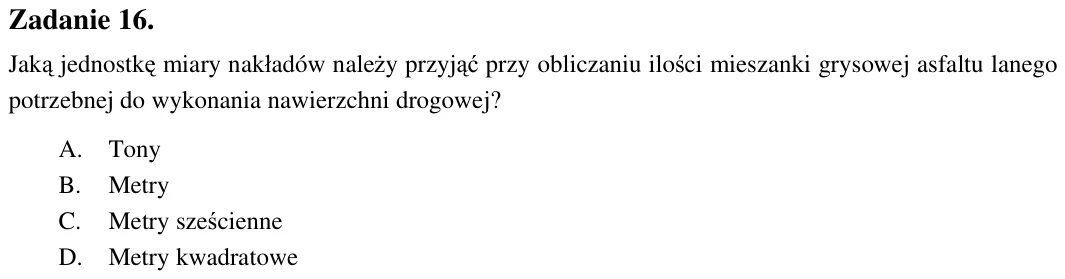

Zadanie 16. Jaką jednostkę miary nakładów należy przyjąć przy obliczaniu ilości mieszanki grysowej asfaltu lanego potrzebnej do wykonania nawierzchni drogowej? A. Tony B. Metry C. Metry sześcienne D. Metry kwadratowe

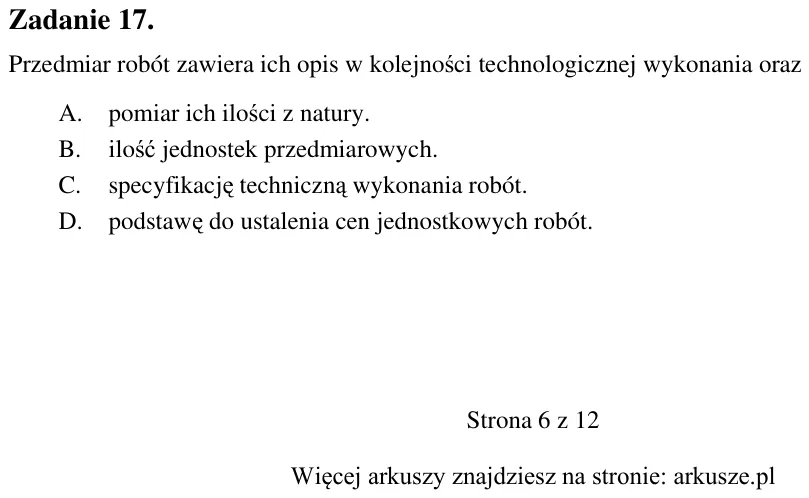

Zadanie 17. Przedmiar robót zawiera ich opis w kolejności technologicznej wykonania oraz A. pomiar ich ilości z natury. B. ilość jednostek przedmiarowych. C. specyfikację techniczną wykonania robót. D. podstawę do ustale

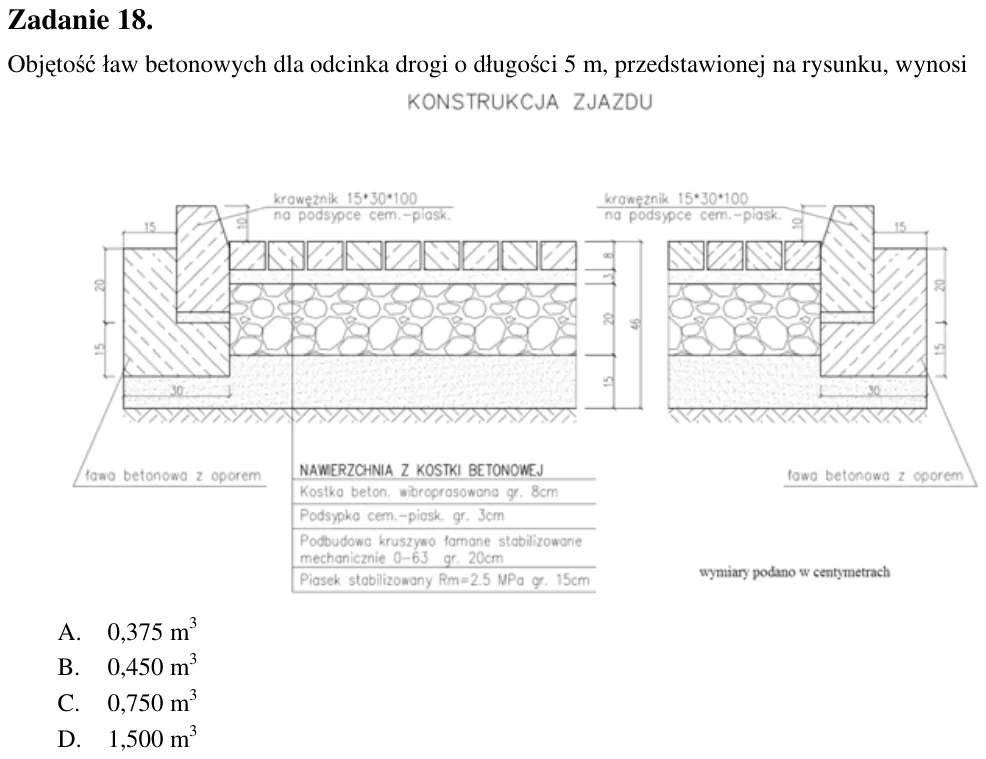

Zadanie 18. Objętość ław betonowych dla odcinka drogi o długości 5 m, przedstawionej na rysunku, wynosi A. 0,375 m3 B. 0,450 m3 C. 0,750 m3 D. 1,500 m3

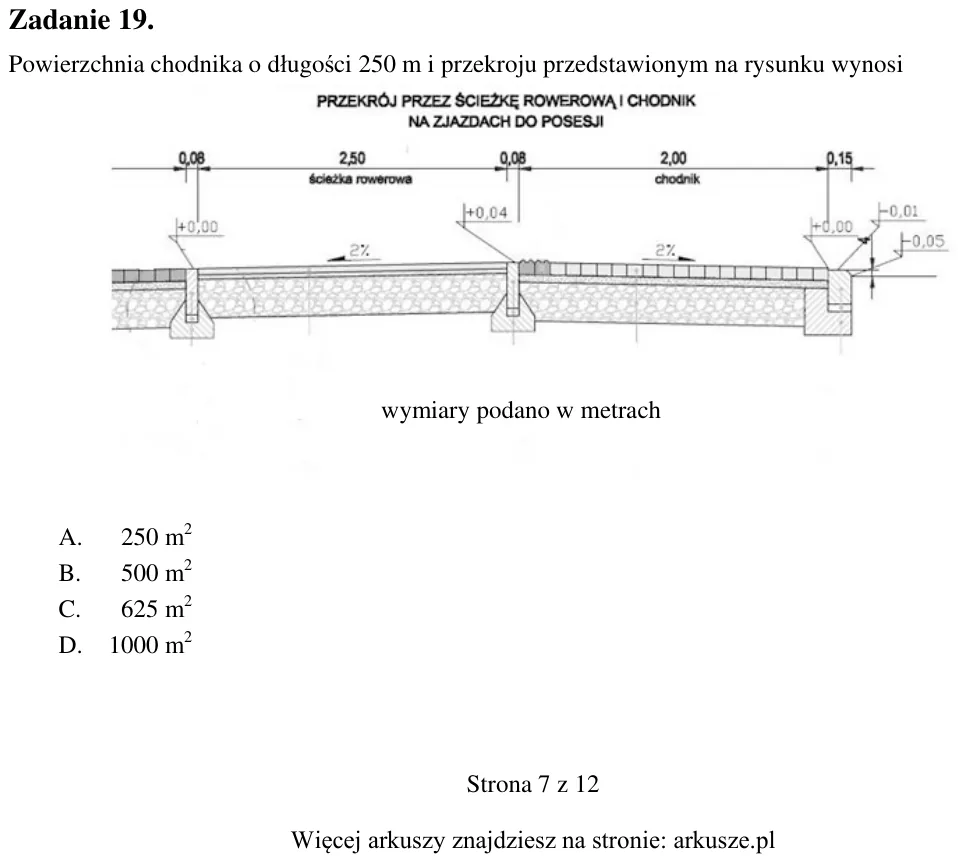

Zadanie 19. Powierzchnia chodnika o długości 250 m i przekroju przedstawionym na rysunku wynosi A. 250 m2 B. 500 m2 C. 625 m2 D. 1000 m2 wymiary podano w metrach

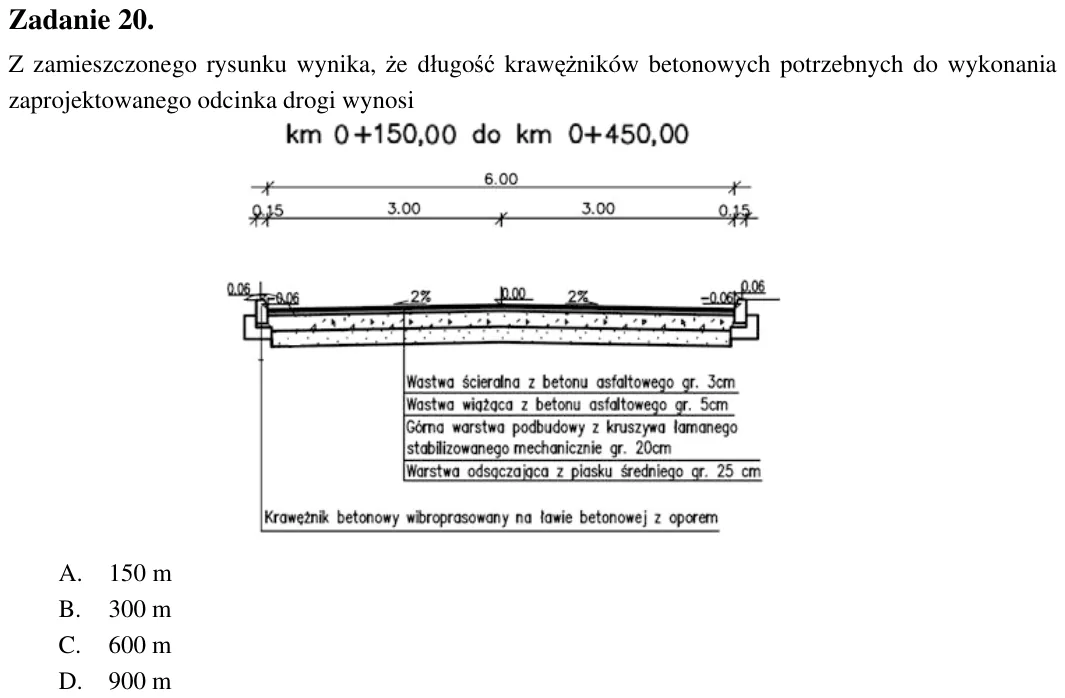

Zadanie 20. Z zamieszczonego rysunku wynika, że długość krawężników betonowych potrzebnych do wykonania zaprojektowanego odcinka drogi wynosi A. 150 m B. 300 m C. 600 m D. 900 m

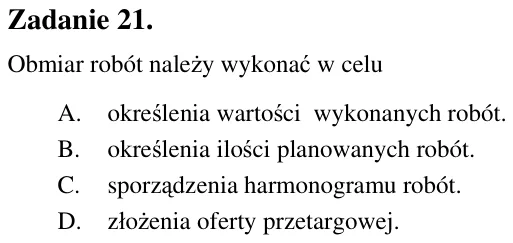

Zadanie 21. Obmiar robót należy wykonać w celu A. określenia wartości wykonanych robót. B. określenia ilości planowanych robót. C. sporządzenia harmonogramu robót. D. złożenia oferty przetargowej.

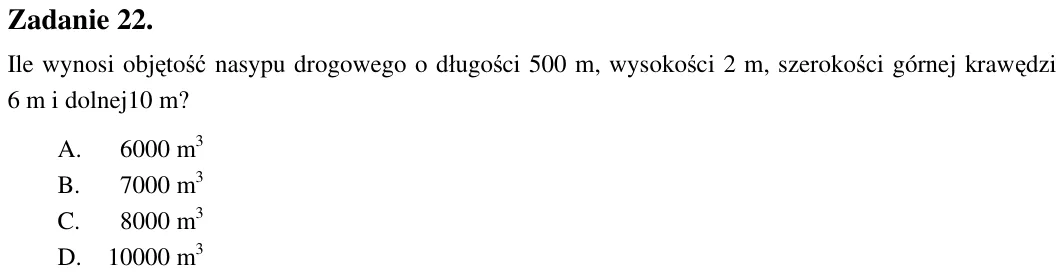

Zadanie 22. Ile wynosi objętość nasypu drogowego o długości 500 m, wysokości 2 m, szerokości górnej krawędzi 6 m i dolnej10 m? A. 6000 m3 B. 7000 m3 C. 8000 m3 D. 10000 m3

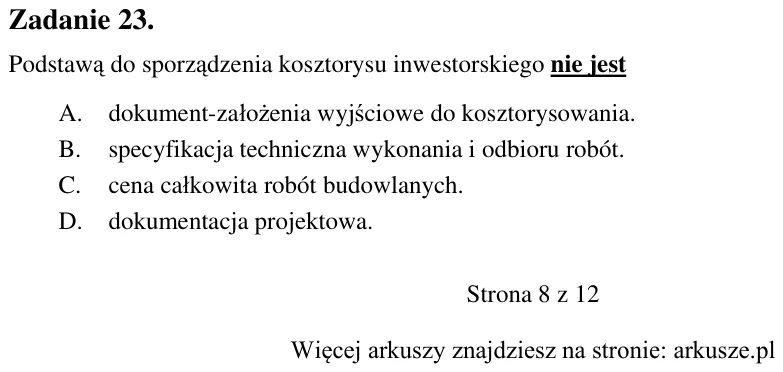

Zadanie 23. Podstawą do sporządzenia kosztorysu inwestorskiego nie jest A. dokument-założenia wyjściowe do kosztorysowania. B. specyfikacja techniczna wykonania i odbioru robót. C. cena całkowita robót budowlanych. D. do

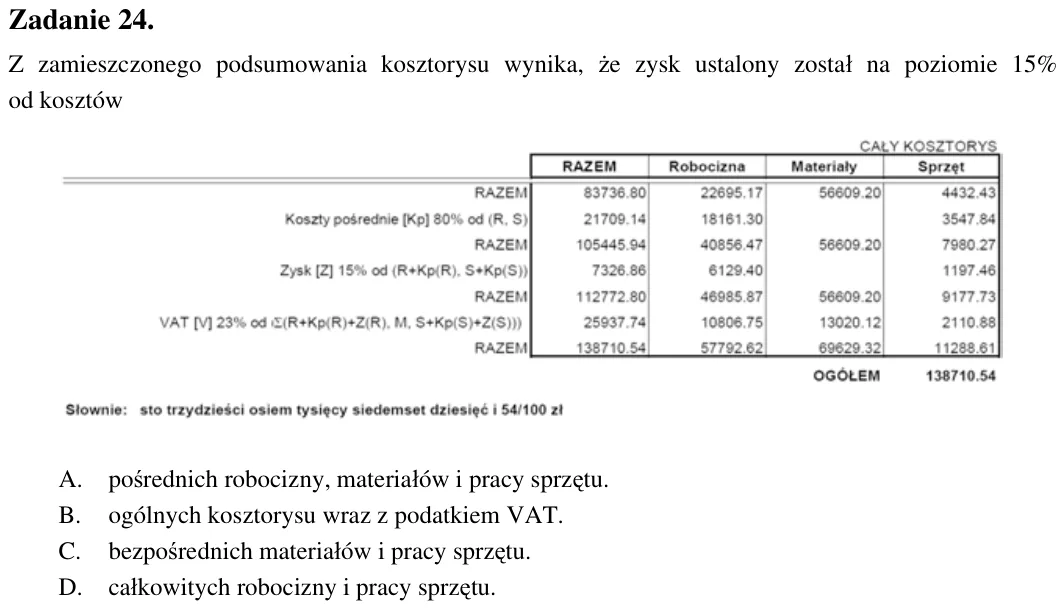

Zadanie 24. Z zamieszczonego podsumowania kosztorysu wynika, że zysk ustalony został na poziomie 15% od kosztów A. pośrednich robocizny, materiałów i pracy sprzętu. B. ogólnych kosztorysu wraz z podatkiem VAT. C. bezpośr

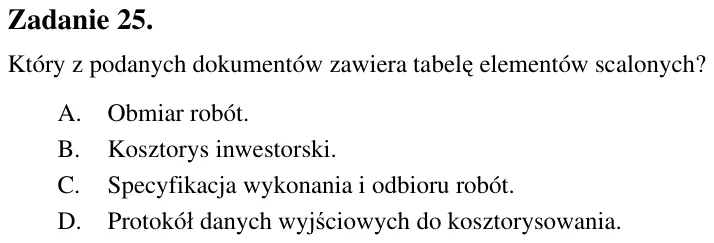

Zadanie 25. Który z podanych dokumentów zawiera tabelę elementów scalonych? A. Obmiar robót. B. Kosztorys inwestorski. C. Specyfikacja wykonania i odbioru robót. D. Protokół danych wyjściowych do kosztorysowania.

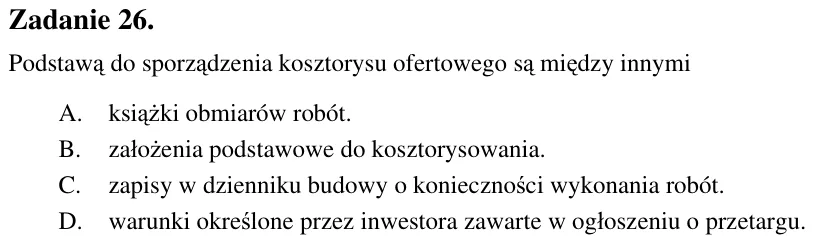

Zadanie 26. Podstawą do sporządzenia kosztorysu ofertowego są między innymi A. książki obmiarów robót. B. założenia podstawowe do kosztorysowania. C. zapisy w dzienniku budowy o konieczności wykonania robót. D. warunki o

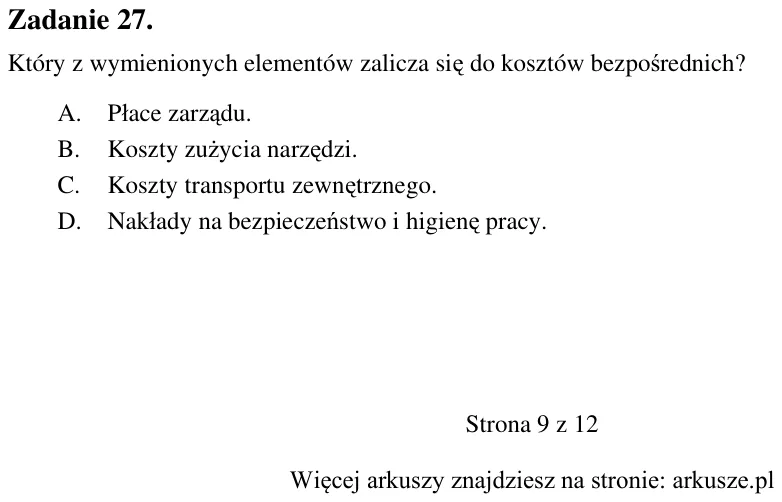

Zadanie 27. Który z wymienionych elementów zalicza się do kosztów bezpośrednich? A. Płace zarządu. B. Koszty zużycia narzędzi. C. Koszty transportu zewnętrznego. D. Nakłady na bezpieczeństwo i higienę pracy.

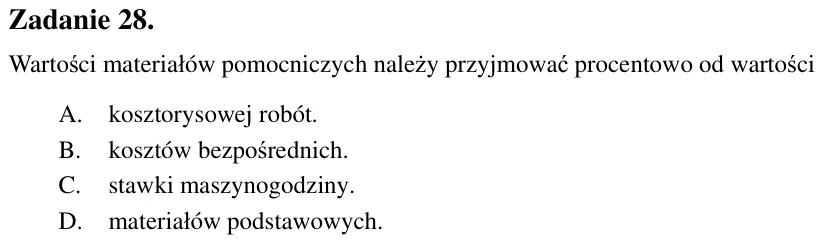

Zadanie 28. Wartości materiałów pomocniczych należy przyjmować procentowo od wartości A. kosztorysowej robót. B. kosztów bezpośrednich. C. stawki maszynogodziny. D. materiałów podstawowych.

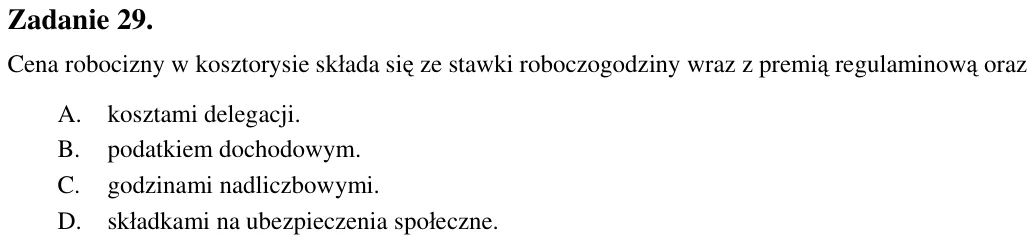

Zadanie 29. Cena robocizny w kosztorysie składa się ze stawki roboczogodziny wraz z premią regulaminową oraz A. kosztami delegacji. B. podatkiem dochodowym. C. godzinami nadliczbowymi. D. składkami na ubezpieczenia społe

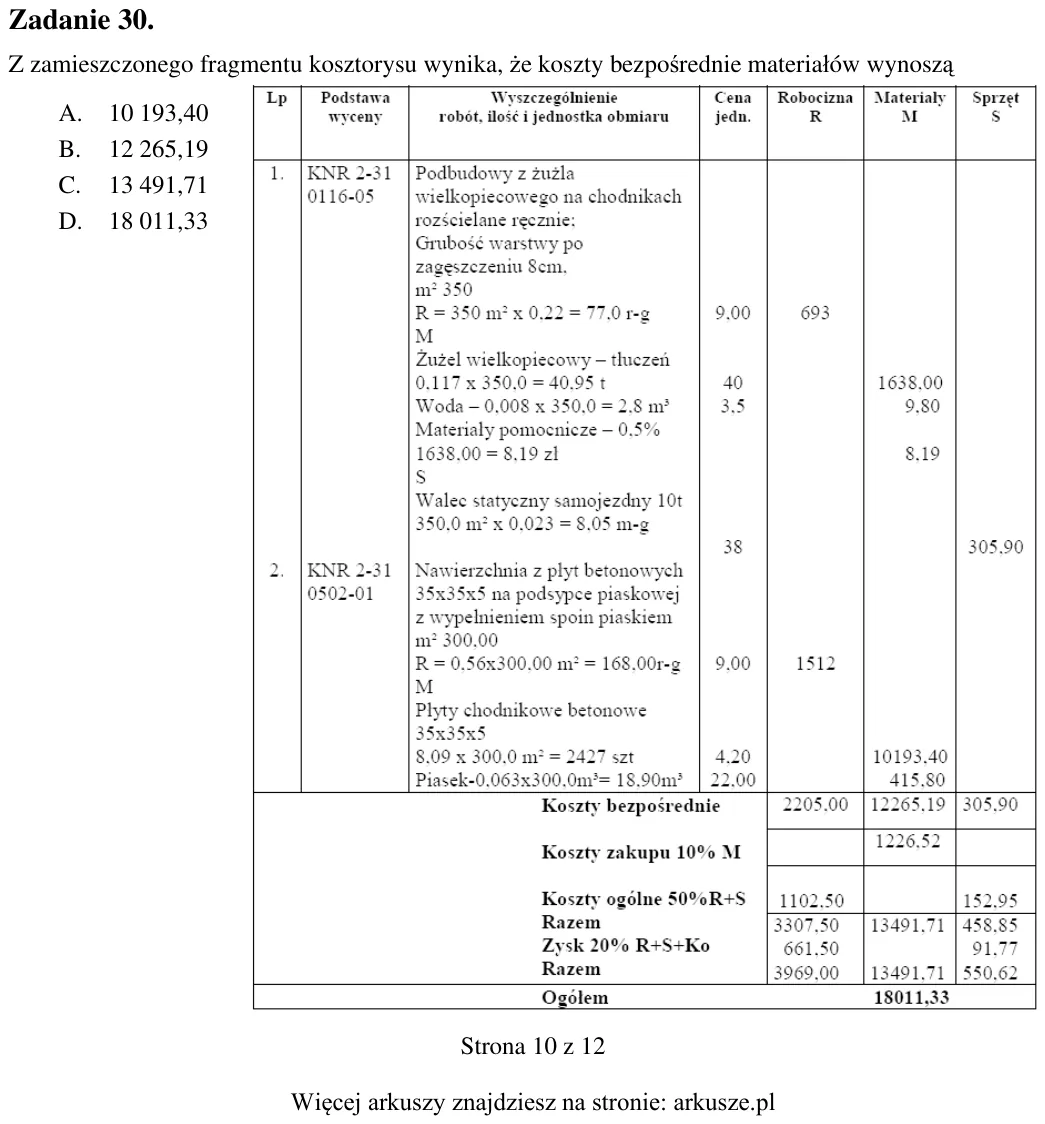

Zadanie 30. Z zamieszczonego fragmentu kosztorysu wynika, że koszty bezpośrednie materiałów wynoszą A. 10 193,40 B. 12 265,19 C. 13 491,71 D. 18 011,33

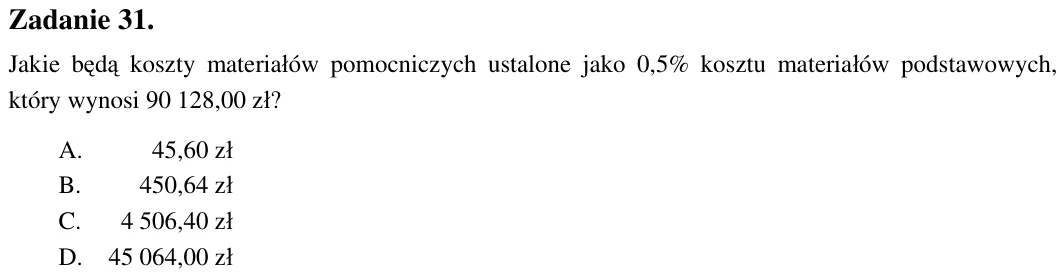

Zadanie 31. Jakie będą koszty materiałów pomocniczych ustalone jako 0,5% kosztu materiałów podstawowych, który wynosi 90 128,00 zł? A. 45,60 zł B. 450,64 zł C. 4 506,40 zł D. 45 064,00 zł

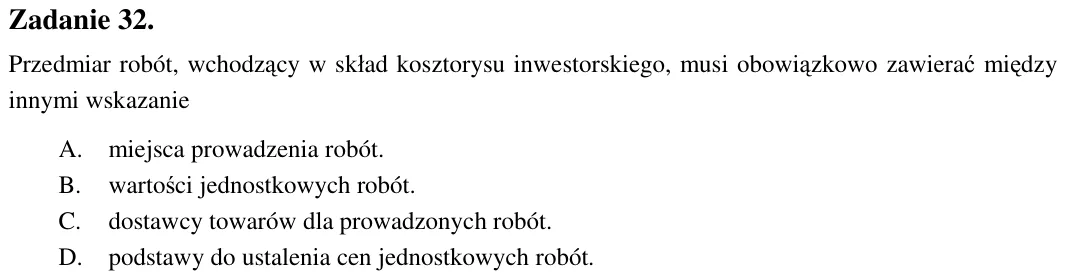

Zadanie 32. Przedmiar robót, wchodzący w skład kosztorysu inwestorskiego, musi obowiązkowo zawierać między innymi wskazanie A. miejsca prowadzenia robót. B. wartości jednostkowych robót. C. dostawcy towarów dla prowadzon

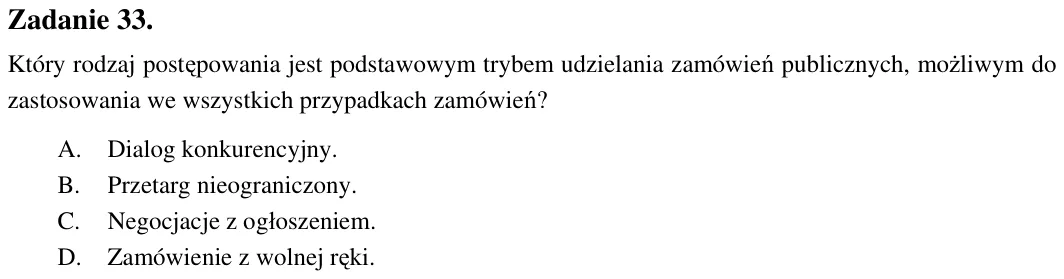

Zadanie 33. Który rodzaj postępowania jest podstawowym trybem udzielania zamówień publicznych, możliwym do zastosowania we wszystkich przypadkach zamówień? A. Dialog konkurencyjny. B. Przetarg nieograniczony. C. Negocjac

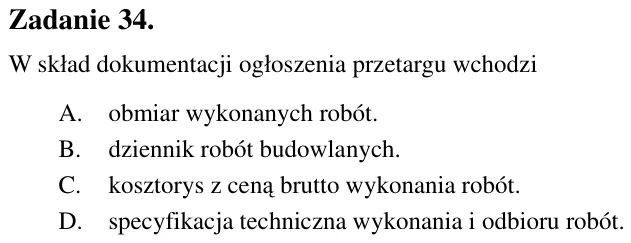

Zadanie 34. W skład dokumentacji ogłoszenia przetargu wchodzi A. obmiar wykonanych robót. B. dziennik robót budowlanych. C. kosztorys z ceną brutto wykonania robót. D. specyfikacja techniczna wykonania i odbioru robót.

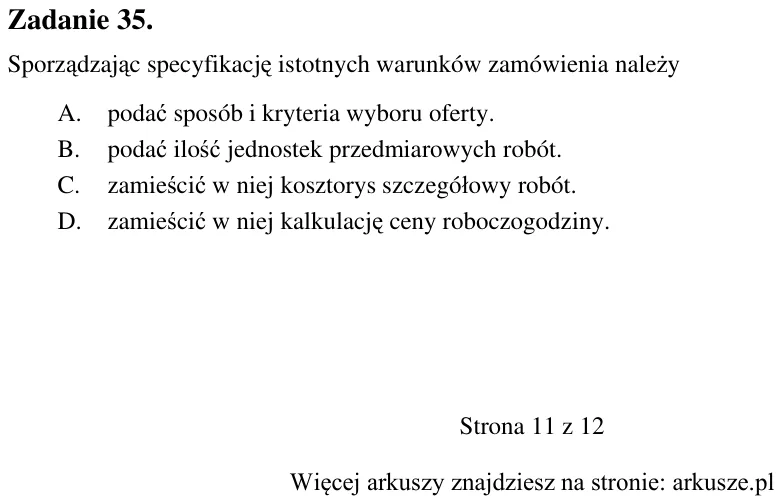

Zadanie 35. Sporządzając specyfikację istotnych warunków zamówienia należy A. podać sposób i kryteria wyboru oferty. B. podać ilość jednostek przedmiarowych robót. C. zamieścić w niej kosztorys szczegółowy robót. D. zami

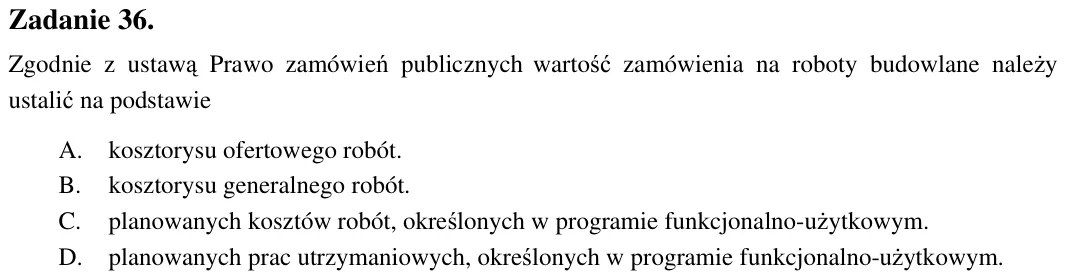

Zadanie 36. Zgodnie z ustawą Prawo zamówień publicznych wartość zamówienia na roboty budowlane należy ustalić na podstawie A. kosztorysu ofertowego robót. B. kosztorysu generalnego robót. C. planowanych kosztów robót, ok

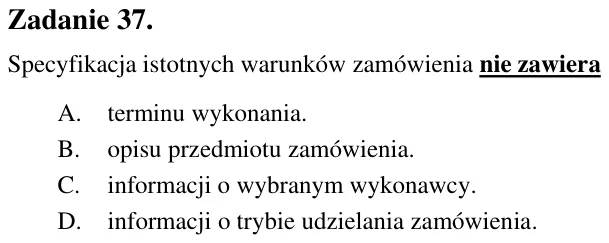

Zadanie 37. Specyfikacja istotnych warunków zamówienia nie zawiera A. terminu wykonania. B. opisu przedmiotu zamówienia. C. informacji o wybranym wykonawcy. D. informacji o trybie udzielania zamówienia.

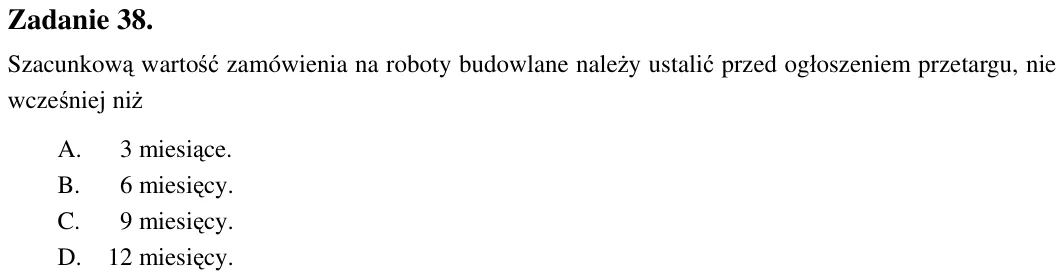

Zadanie 38. Szacunkową wartość zamówienia na roboty budowlane należy ustalić przed ogłoszeniem przetargu, nie wcześniej niż A. 3 miesiące. B. 6 miesięcy. C. 9 miesięcy. D. 12 miesięcy.

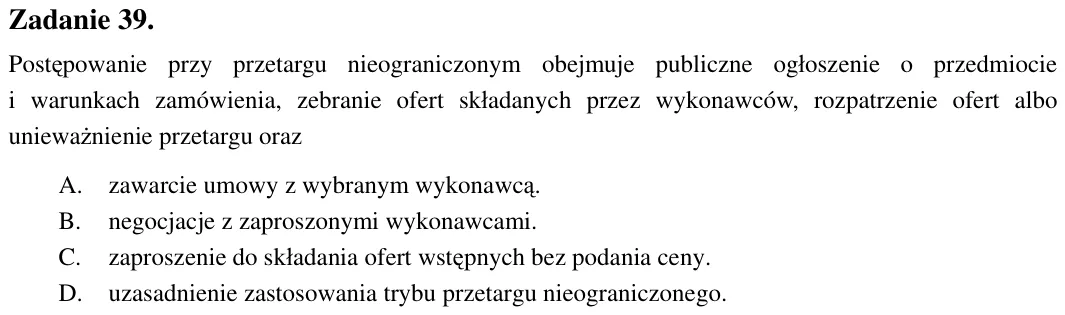

Zadanie 39. Postępowanie przy przetargu nieograniczonym obejmuje publiczne ogłoszenie o przedmiocie i warunkach zamówienia, zebranie ofert składanych przez wykonawców, rozpatrzenie ofert albo unieważnienie przetargu oraz

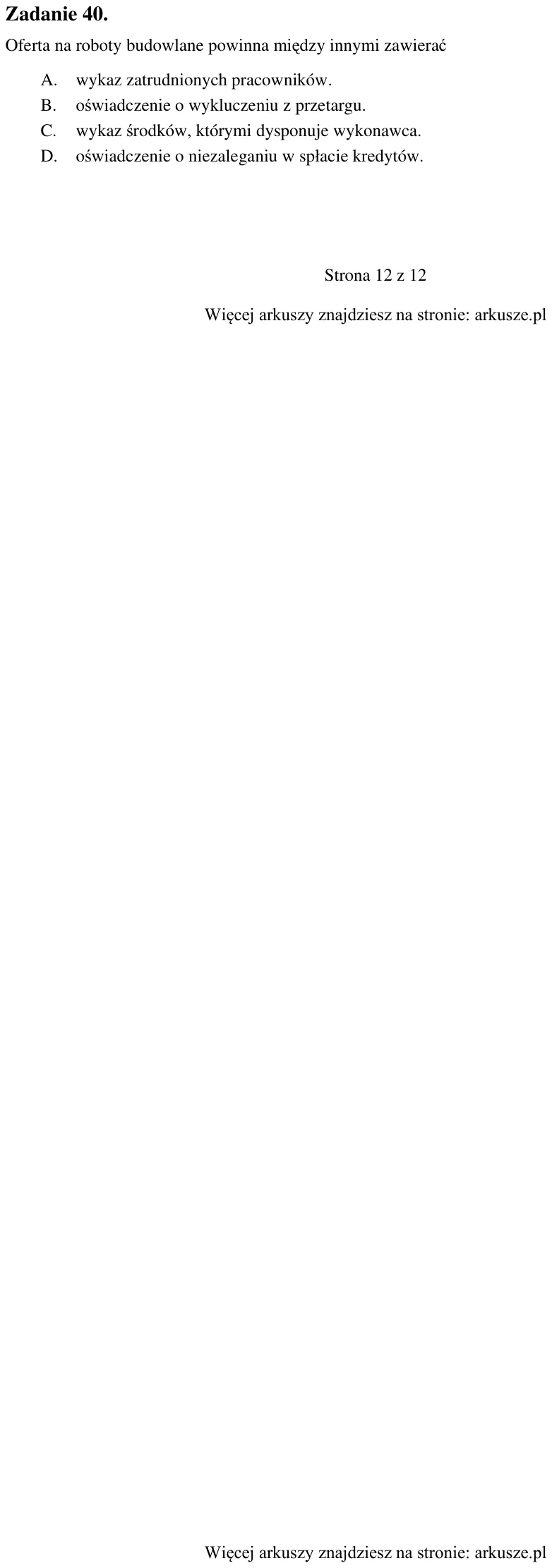

Zadanie 40. Oferta na roboty budowlane powinna między innymi zawierać A. wykaz zatrudnionych pracowników. B. oświadczenie o wykluczeniu z przetargu. C. wykaz środków, którymi dysponuje wykonawca. D. oświadczenie o niezal
